볼류메트릭 모듈러 공법이란? 3차원 모듈 구조·제작원리 완벽 가이드

GOD9004 읽는 시간 약 33분

볼류메트릭 모듈러 공법이란? 방 하나를 공장에서 완성하는 기술

건축물을 공장에서 만든다고 하면 많은 사람은 벽이나 철골 부재를 미리 제작하는 모습을 떠올립니다.

하지만 여기서 한 단계 더 나아가 생각해 보겠습니다.

벽 하나가 아니라 방 하나를 통째로 공장에서 만든다면 어떨까요?

바닥과 벽, 천장을 갖춘 3차원 공간을 만들고 창호와 전기, 배관, 욕실, 내부 마감까지 상당 부분 완성한 뒤 트럭으로 현장에 운송합니다.

현장에서는 크레인으로 각각의 공간을 들어 올려 정해진 위치에 설치하고 여러 개의 모듈을 연결합니다.

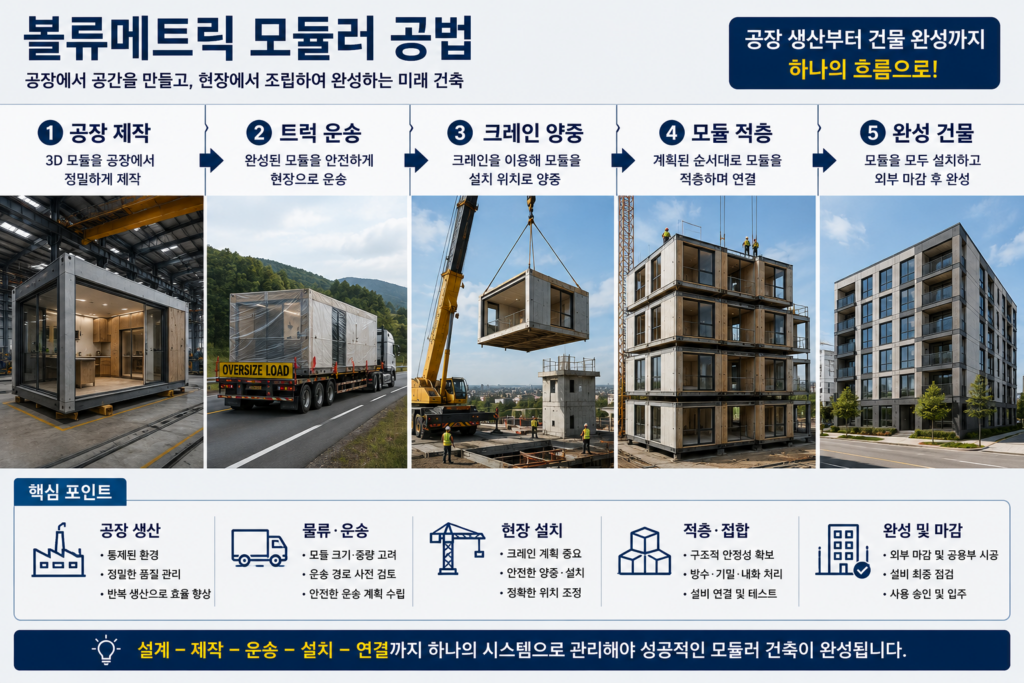

이것이 볼류메트릭 모듈러 공법(Volumetric Modular Construction)의 기본 개념입니다.

쉽게 표현하면,

건물을 부재 단위가 아니라 공간 단위로 생산하는 건축 방식입니다.

이 차이는 생각보다 중요합니다.

기존 건축이 현장에서 수많은 자재와 작업자를 결합하여 공간을 완성하는 방식이었다면 볼류메트릭 모듈러는 완성도 높은 공간 자체를 하나의 제품처럼 생산하려는 접근이기 때문입니다.

볼류메트릭 모듈러란?

Volumetric이라는 단어는 부피를 가진 3차원 공간이라는 의미로 이해하면 쉽습니다.

패널라이즈드 방식에서는 벽체나 바닥처럼 2차원에 가까운 부재를 공장에서 제작합니다.

반면 볼류메트릭 모듈러에서는 바닥·벽·천장이 결합된 3차원 모듈을 제작합니다.

예를 들어 호텔 객실 하나를 생각해 보겠습니다.

공장에서 구조 프레임을 제작한 뒤 바닥과 벽을 설치하고 단열과 방수, 창호, 전기와 배관을 시공합니다.

프로젝트에 따라 욕실과 내부 벽, 조명, 가구 또는 일부 마감까지 설치할 수 있습니다.

완성된 객실 모듈은 현장으로 운송되어 크레인으로 건물에 설치됩니다.

따라서 볼류메트릭 모듈러에서 공장은 단순한 부품 생산시설이 아닙니다.

건축 공간을 생산하는 장소가 됩니다.

패널라이즈드와 무엇이 다를까?

제7편에서 설명한 프리패브의 구분을 여기서 다시 간단히 연결해 보겠습니다.

비교 항목PanelizedVolumetric Modular
제작 단위벽·바닥·지붕 패널3차원 공간
공장 완성도중간높게 계획 가능
현장 작업비교적 많음감소 가능
운송 효율상대적으로 유리크기 제약 큼
크레인프로젝트별중요
설비 사전 설치제한적~가능높은 수준 가능
반복 생산높음매우 높음
설계 변경제작 후 제약제작 후 제약 큼

가장 큰 차이는 결국 공장에서 어디까지 완성하느냐입니다.

패널 방식은 건물의 면을 제작하지만 볼류메트릭 모듈러는 공간 자체를 제작합니다.

구조는 어떻게 만들어질까?

볼류메트릭 모듈러의 구조는 프로젝트에 따라 달라질 수 있습니다.

철골 모듈, 경량철골 시스템, 목구조 또는 다른 구조 시스템을 사용할 수 있으며 건물의 높이와 용도, 화재 성능, 운송 조건 등에 따라 구조 방식이 결정됩니다.

대표적인 박스형 모듈을 단순화하면 다음과 같이 생각할 수 있습니다.

바닥 프레임

수직 구조부재

벽체

천장·상부 프레임

외피·설비·내부 마감

하지만 실제 설계에서는 모듈 하나의 강도만 확보한다고 끝나지 않습니다.

여러 개의 모듈이 연결되었을 때 건물 전체가 하나의 구조 시스템으로 작동해야 합니다.

따라서 수평·수직 모듈 연결부와 기초 접합, 코어와의 연결 등을 함께 검토해야 합니다.

모듈은 공장에서 어떻게 만들어질까?

볼류메트릭 모듈러의 가장 흥미로운 부분은 생산 과정입니다.

일반적인 개념을 단순화하면 다음과 같습니다.

1단계 — 구조 프레임 제작

바닥과 벽, 천장을 구성할 구조체를 제작합니다.

2단계 — 구조 조립

프레임을 결합하여 3차원 박스 형태의 기본 모듈을 만듭니다.

3단계 — 외피 시공

단열과 방수, 외장 시스템 등을 설치합니다.

4단계 — 설비 설치

전기 배선과 배관, 환기 및 필요한 설비를 설치합니다.

5단계 — 내부 마감

벽과 천장, 바닥 마감을 진행합니다.

6단계 — 창호·가구·설비 설치

프로젝트에 따라 창문, 문, 욕실 기구와 고정 가구 등을 설치합니다.

7단계 — 공장 품질검사

구조와 치수, 설비, 마감 등을 확인합니다.

8단계 — 운송 준비

모듈을 보호하고 현장 설치 순서에 맞춰 출고합니다.

이 과정이 생산라인 형태로 체계화되면 한 모듈이 다음 공정으로 이동하면서 반복적으로 생산될 수 있습니다.

이것이 전통적인 건설 현장과 가장 큰 차이 가운데 하나입니다.

건축시공기술사 NOTE

볼류메트릭 모듈러에서 중요한 것은 공장에서 얼마나 많이 만들 수 있느냐가 아니라 어디까지 만드는 것이 가장 효율적인가입니다.

공장 완성도를 지나치게 높이면 현장 작업은 감소하지만 모듈의 무게와 운송 중 손상 위험, 현장 연결의 복잡성이 증가할 수 있습니다.

반대로 공장 완성도가 너무 낮으면 볼류메트릭 방식의 장점을 충분히 활용하기 어렵습니다.

따라서 프로젝트마다 공장 완성도·운송·현장 작업의 최적 균형점을 찾아야 합니다.

공장과 현장이 동시에 움직인다

볼류메트릭 모듈러가 빠른 건축 방식으로 평가받는 이유 가운데 하나는 공장과 현장의 병렬 작업입니다.

현장에서는,

토목 → 기초 → 코어 → 모듈 설치 준비

가 진행됩니다.

같은 시간 공장에서는,

구조 → 외피 → 설비 → 내부 마감 → 품질검사

가 진행될 수 있습니다.

그리고 두 공정이 정확한 시점에 만나야 합니다.

현장이 준비되지 않았는데 모듈이 먼저 완성되면 보관과 물류 문제가 발생할 수 있습니다.

반대로 현장은 준비됐는데 공장 생산이 늦으면 크레인과 설치 일정에 영향을 줄 수 있습니다.

따라서 볼류메트릭 모듈러는 단순히 빠르게 만드는 기술이 아닙니다.

공장과 현장의 시간을 동시에 설계하는 기술이라고 보는 것이 더 정확합니다.

왜 호텔과 기숙사에서 주목받을까?

볼류메트릭 모듈러는 모든 건축물에 똑같이 유리한 방식이 아닙니다.

특히 장점이 커질 수 있는 분야는 동일하거나 비슷한 공간이 반복되는 건축물입니다.

대표적인 예가 호텔입니다.

호텔에는 유사한 객실이 수십 개 또는 수백 개 반복될 수 있습니다.

학생기숙사도 마찬가지입니다.

침실과 욕실, 수납공간이 비슷한 구조로 반복됩니다.

공동주택 역시 표준화된 주거 유닛을 반복적으로 배치할 수 있는 프로젝트라면 모듈러 생산을 검토할 수 있습니다.

즉, 볼류메트릭 모듈러의 경제성은 단순히 건물 규모가 크다고 생기는 것이 아니라 반복 가능한 공간이 얼마나 많은가와 밀접하게 연결됩니다.

운송이 건물 크기를 결정한다

볼류메트릭 모듈러에서는 매우 독특한 설계 조건이 등장합니다.

바로 도로입니다.

전통 건축에서는 방 크기를 정할 때 구조와 사용성, 법규 등을 주로 고려합니다.

하지만 공장에서 방 전체를 만들어 운송한다면 모듈이 실제 도로를 통과할 수 있어야 합니다.

따라서 모듈 크기를 결정할 때는 건축 평면뿐 아니라,

운송 폭
운송 높이
모듈 길이
전체 중량
도로 회전 반경
교량 조건
현장 진입로
크레인 작업 반경

등을 함께 고려해야 합니다.

이 때문에 볼류메트릭 모듈러에서는 물류 엔지니어링이 건축 설계의 일부가 됩니다.


볼류메트릭 모듈러의 핵심 장점

볼류메트릭 모듈러가 주목받는 이유는 단순히 공사기간 때문만은 아닙니다.

공장 품질관리

통제된 환경에서 반복 생산하기 때문에 일정한 품질관리 체계를 구축할 가능성이 있습니다.

현장 작업 감소

공장에서 완성되는 비율이 높아질수록 현장에서 수행해야 하는 작업을 줄일 수 있습니다.

반복 생산

같거나 비슷한 공간을 반복적으로 생산하는 프로젝트에서 제조 방식의 장점을 활용할 수 있습니다.

병렬 공정

현장 기초공사와 공장 모듈 제작을 동시에 진행할 수 있습니다.

디지털 생산

BIM과 제작 데이터를 공장 생산에 연결하기 좋은 구조입니다.

하지만 이 장점들은 자동으로 발생하지 않습니다.

설계 변경이 많거나 생산량이 적고 공장과 현장의 거리가 너무 멀다면 장점이 감소할 수 있습니다.

반드시 알아야 할 한계

볼류메트릭 모듈러의 가장 큰 장점이 공장 제작이라면 가장 큰 제약 중 하나는 운송입니다.

완성된 3차원 공간은 많은 부피를 차지합니다.

따라서 운송 거리와 차량 조건, 현장 접근성이 경제성에 큰 영향을 줄 수 있습니다.

또 하나는 초기 설계 확정입니다.

공장 생산이 시작된 뒤 창문 위치나 배관, 벽체를 변경하면 생산라인과 다른 모듈까지 영향을 받을 수 있습니다.

그리고 모듈이 반복적으로 연결되기 때문에 접합부의 구조·방수·기밀·내화·음향 성능을 세밀하게 설계해야 합니다.

핵심 항목장점주의사항
공장 생산반복·표준화초기 설계 확정
품질관리통제 환경QC 시스템 필요
공사기간병렬 작업 가능일정 동기화
현장 인력감소 가능설치 전문성 필요
운송완성 공간 이동크기·중량 제한
설치빠른 적층 가능크레인 계획
설계표준화 유리변경 제약
접합반복 상세 가능정밀도 중요

미래주거연구소 인사이트

볼류메트릭 모듈러의 가장 중요한 변화는 건축의 기본 단위를 바꾼다는 것입니다.

전통 건축의 기본 단위가 자재와 부재였다면 볼류메트릭 모듈러에서는 완성된 공간이 생산 단위가 됩니다.

이 변화가 본격화되면 건축가는 건물의 평면만 설계하는 것이 아니라 생산 가능한 공간 단위를 설계해야 합니다.

구조 엔지니어는 완성된 건물뿐 아니라 운송 중 모듈이 받는 하중과 양중 조건까지 고려해야 합니다.

공장은 단순한 자재 제작소가 아니라 건축 공간을 생산하는 제조시설이 됩니다.

그리고 현장은 점차 많은 부재를 처음부터 만드는 장소에서 완성된 공간을 정확하게 설치하고 연결하는 장소로 변화할 가능성이 있습니다.

결국 볼류메트릭 모듈러는 단순한 새로운 시공법이 아닙니다.

건축의 최소 생산 단위를 ‘부재’에서 ‘공간’으로 바꾸는 생산 혁신입니다.

미래주거연구소 한 문장

볼류메트릭 모듈러의 핵심은 집을 공장에서 만드는 것이 아니라, 사람이 생활할 공간 자체를 하나의 제품처럼 설계하고 생산하는 데 있습니다.

모듈은 어떻게 연결될까?

볼류메트릭 모듈러 건축을 보면 거대한 상자를 차곡차곡 쌓는 것처럼 보입니다.

하지만 실제 구조는 단순한 블록 쌓기가 아닙니다.

각 모듈은 자체적으로 구조적 안정성을 확보해야 할 뿐 아니라 여러 모듈이 연결된 이후에는 건물 전체가 하나의 구조 시스템으로 작동하도록 설계되어야 합니다.

여기서 중요한 것이 모듈 접합부(Module Connection)입니다.

모듈은 크게 두 방향으로 연결됩니다.

수직 연결

위층 모듈에서 전달되는 하중이 아래쪽 모듈과 기초까지 안전하게 전달되어야 합니다.

수평 연결

옆에 배치된 모듈들이 서로 연결되어 위치를 유지하고 건물 전체 구조 시스템과 함께 작동해야 합니다.

프로젝트에 따라 볼트와 플레이트, 용접 또는 별도로 설계된 기계식 연결 시스템 등이 사용될 수 있습니다.

하지만 접합부가 담당하는 역할은 구조만이 아닙니다.

모듈 사이에는 방수·기밀·내화·음향·설비 연결도 함께 해결해야 합니다.

따라서 볼류메트릭 모듈러에서 가장 어려운 기술 중 하나는 모듈 자체보다 모듈과 모듈 사이의 경계입니다.

건축시공기술사 NOTE

모듈러 건축에서는 공장에서 완성된 모듈의 품질이 아무리 높더라도 현장 접합부에서 문제가 생기면 건물 전체의 성능이 떨어질 수 있습니다.

특히 모듈 사이의 연결부에서는 구조뿐 아니라 물·공기·불·소리·설비가 어떻게 이동하는지를 동시에 검토해야 합니다.

따라서 좋은 모듈러 설계는 모듈 하나를 잘 만드는 설계가 아니라 모듈 사이의 인터페이스까지 완성하는 설계입니다.

모듈은 어떻게 적층될까?

저층 볼류메트릭 건축에서는 모듈 자체가 상당한 구조 역할을 담당하도록 설계할 수 있습니다.

모듈의 코너 또는 주요 구조부를 통해 상부 하중이 아래층으로 전달되고 최종적으로 기초까지 이어집니다.

개념적으로 보면 다음과 같습니다.

상부 모듈

모듈 구조 프레임

모듈 접합부

하부 모듈

기초 구조

지반

하지만 건물이 높아질수록 고려해야 할 힘도 복잡해집니다.

건물의 자중과 사용 하중뿐 아니라 바람과 지진 등 수평하중에 대한 안정성이 더욱 중요해집니다.

따라서 모든 고층 모듈러 건물이 단순히 모듈만 높이 쌓는 방식으로 만들어지는 것은 아닙니다.

프로젝트에 따라 별도의 코어나 브레이싱, 철골 또는 콘크리트 구조 시스템과 결합될 수 있습니다.

코어는 왜 중요할까?

다층 건물의 중앙에는 엘리베이터와 계단이 모여 있는 코어(Core)가 배치되는 경우가 많습니다.

코어는 단순히 사람들이 이동하는 공간만을 의미하지 않습니다.

구조 설계에 따라 건물이 바람이나 지진으로 인해 수평 방향의 힘을 받을 때 이를 저항하는 중요한 구조 요소가 될 수 있습니다.

따라서 다층 볼류메트릭 프로젝트에서는,

모듈 = 반복되는 공간

코어 또는 별도 횡력저항 시스템 = 건물 전체의 안정성 확보

와 같은 역할 분담이 가능합니다.

예를 들어 콘크리트 코어를 먼저 시공하고 그 주변에 공장에서 제작한 객실이나 주거 모듈을 설치하는 방식입니다.

이 경우 현장의 코어 시공과 공장의 모듈 생산을 동시에 진행할 수 있어 하이브리드 모듈러 시스템으로 발전할 수 있습니다.

고층 모듈러 건축은 어떻게 가능할까?

볼류메트릭 모듈러라고 하면 작은 단독주택을 떠올리기 쉽지만 기술적으로는 다층 건축에도 적용될 수 있습니다.

다만 건물이 높아질수록 단순 반복 생산만으로 해결할 수 없는 문제가 증가합니다.

첫 번째는 누적 하중입니다.

아래층 모듈은 위에 설치된 여러 층의 하중을 전달해야 합니다.

두 번째는 수평하중입니다.

건물이 높아질수록 바람 등에 대한 전체 구조의 거동을 세밀하게 검토해야 합니다.

세 번째는 변형 허용오차입니다.

공장에서 제작한 수많은 모듈이 현장에서 정확하게 맞아야 하기 때문에 제작 오차와 현장 구조의 오차를 체계적으로 관리해야 합니다.

네 번째는 내화와 피난입니다.

건물이 높아지고 용도가 복잡해질수록 구조 내화와 방화구획, 피난 시스템의 중요성이 커집니다.

다섯 번째는 설비 연결입니다.

수십 개 또는 수백 개의 모듈에서 나온 배관과 전기, 환기 시스템이 수직 샤프트와 주 설비 시스템으로 정확하게 연결되어야 합니다.

따라서 고층 모듈러는 단순히 저층 모듈을 더 많이 쌓는 기술이 아닙니다.

건물 높이에 맞는 별도의 구조·화재·설비·시공 전략이 필요한 건축 시스템입니다.

운송이 설계의 일부가 되는 이유

볼류메트릭 모듈러의 독특한 점은 완성된 공간이 공장에서 현장까지 실제로 이동해야 한다는 것입니다.

따라서 건축가는 평면을 설계할 때부터 물류 조건을 생각해야 합니다.

모듈의 크기와 무게는 다음 요소와 연결됩니다.

도로 운송 제한

모듈의 폭과 높이, 길이에 따라 운송 방식과 허가 조건이 달라질 수 있습니다.

운송 경로

공장에서 현장까지 이동하는 도로의 조건을 확인해야 합니다.

현장 진입

대형 차량이 현장에 접근하고 회전할 수 있는 공간이 필요합니다.

하역과 임시 보관

모듈을 바로 설치하지 못할 경우 현장 주변의 보관 공간도 문제가 될 수 있습니다.

따라서 공장의 위치 역시 중요한 사업 조건이 됩니다.

공장과 현장의 거리가 지나치게 멀어지면 운송 비용과 일정 관리의 부담이 커질 수 있습니다.

크레인이 건축 순서를 결정한다

현장에 도착한 모듈은 일반적으로 계획된 순서에 따라 양중됩니다.

여기서 크레인은 단순한 장비가 아닙니다.

모듈러 시공 전체의 생산성을 결정하는 핵심 시스템 중 하나입니다.

모듈의 중량이 증가하면 더 큰 크레인이 필요할 수 있고 크레인과 건물 사이의 작업 반경이 커질수록 실제 양중 능력이 달라질 수 있습니다.

또한 설치 순서가 잘못되면 이미 설치한 모듈 때문에 다음 모듈을 넣기 어려운 상황이 생길 수 있습니다.

따라서 모듈의 생산번호와 트럭 출발 순서, 현장 도착시간, 크레인 양중 순서를 하나의 흐름으로 계획해야 합니다.

공장 생산 → 출고 → 트럭 → 현장 도착 → 크레인 → 설치 위치

이 과정이 끊기지 않아야 합니다.

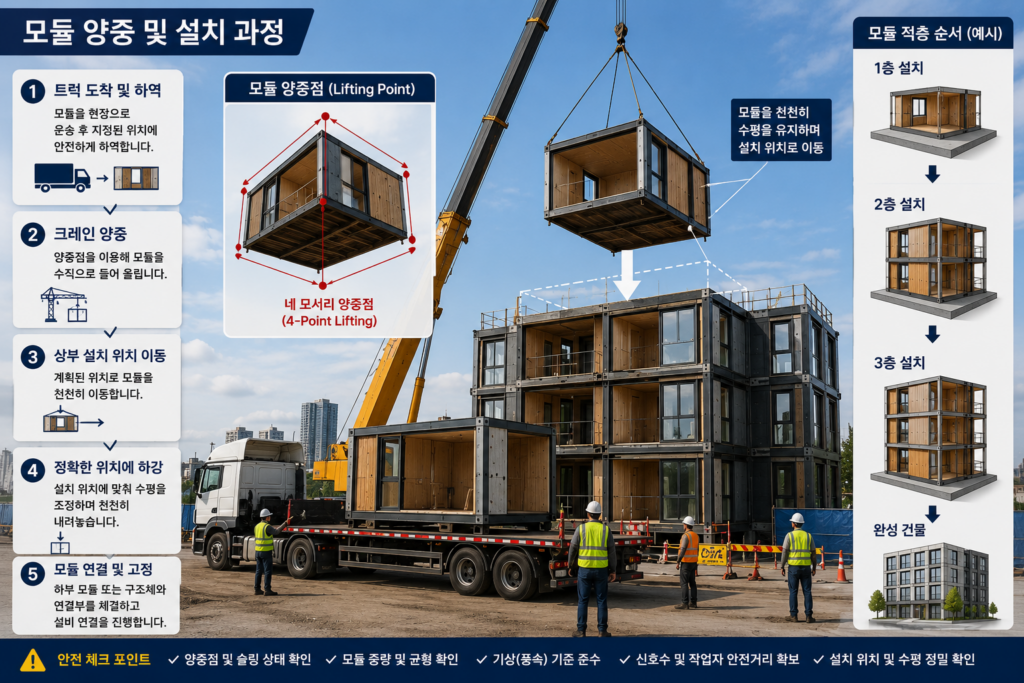

image 1

운송 중에도 구조 계산이 필요하다

볼류메트릭 모듈은 완성된 건물에 설치되었을 때만 하중을 받는 것이 아닙니다.

공장에서 출고되는 순간부터 다양한 임시 하중을 경험합니다.

트럭에 실리는 과정, 도로 이동 중의 진동, 크레인으로 들어 올리는 과정에서 모듈은 완성 건물에서와 다른 조건의 힘을 받을 수 있습니다.

특히 크레인 양중에서는 제한된 위치에 힘이 집중될 수 있기 때문에 양중점(Lifting Point)을 구조적으로 계획해야 합니다.

따라서 모듈 구조 설계에서는 최소한,

제작 상태

운송 상태

양중 상태

최종 설치 상태

를 각각 검토해야 할 수 있습니다.

이것이 일반 현장시공 건축과 다른 중요한 특징입니다.

호주에서는 어떤 가능성이 있을까?

호주에서 볼류메트릭 모듈러를 검토할 때 가장 흥미로운 분야 중 하나는 반복되는 주거와 숙박 공간입니다.

예를 들어 프로젝트 조건에 따라 학생기숙사, 근로자 숙소, 호텔, 공동주택 및 원격지역 시설 등에 적용 가능성을 검토할 수 있습니다.

호주는 지역에 따라 건설 현장과 주요 생산 거점 사이의 거리가 크기 때문에 공장 제작의 장점과 물류 비용이 동시에 중요한 변수가 됩니다.

따라서 호주에서는 단순히 “모듈러가 빠른가?”라고 질문하기보다 다음을 함께 봐야 합니다.

공장은 어디에 있는가?

현장까지 운송 거리는 얼마인가?

운송 가능한 모듈 크기는 얼마인가?

현장에 대형 크레인을 배치할 수 있는가?

지역의 구조·화재·에너지 효율 요구조건을 충족하는가?

프로젝트에 충분한 반복 물량이 있는가?

이 조건이 맞아야 공장 생산의 장점을 실제 프로젝트 성과로 연결할 수 있습니다.

어떤 프로젝트에 적합할까?

볼류메트릭 모듈러의 핵심은 반복성입니다.

건축 유형적용 가능성이유
호텔매우 높음객실 반복
학생기숙사매우 높음표준 공간 반복
근로자 숙소매우 높음신속한 공급 가능
공동주택높음주거 유닛 반복
노인주거높음표준화 가능
단독주택프로젝트별물량·운송 검토
복잡한 맞춤주택낮은 편반복성 부족
대형 개방공간프로젝트별모듈 폭·스팬 제약

※ 이 표는 일반적인 공법 특성을 이해하기 위한 참고 기준이며 실제 프로젝트의 적합성은 구조·법규·공장·물류·비용 조건에 따라 달라집니다.

볼류메트릭 모듈러의 경제성을 결정하는 것

많은 사람이 모듈러 건축의 경제성을 ㎡당 건축비로 비교합니다.

하지만 이것만으로는 정확한 판단이 어렵습니다.

볼류메트릭 모듈러의 경제성은 다음 요소가 함께 결정합니다.

반복되는 모듈의 수

같은 모듈을 많이 생산할수록 표준화 효과를 활용하기 쉽습니다.

공장 가동률

공장이 지속적으로 생산할 물량을 확보할 수 있는지가 중요합니다.

운송 거리

공장에서 현장까지의 거리가 비용에 영향을 미칩니다.

공장 완성도

어디까지 공장에서 완성할 것인지에 따라 현장 작업과 물류비가 달라집니다.

현장 공기 단축의 가치

건물이 빨리 완성되어 운영을 시작할 수 있다면 단순 건축비 외의 경제적 가치가 발생할 수도 있습니다.

따라서 볼류메트릭 모듈러는 모듈 가격이 싸기 때문에 선택하는 공법이라고 단순화해서는 안 됩니다.

전체 프로젝트의 시간과 생산성까지 함께 분석해야 합니다.

미래주거연구소 인사이트

볼류메트릭 모듈러를 깊게 들여다보면 흥미로운 사실을 발견할 수 있습니다.

이 공법의 경쟁력은 건축 기술만으로 만들어지지 않습니다.

건축 + 제조 + 물류 + 데이터 + 현장 설치

이 다섯 가지가 동시에 움직여야 합니다.

공장에서 모듈을 아무리 빠르게 만들어도 트럭이 제시간에 도착하지 않으면 설치가 멈춥니다.

트럭이 도착해도 크레인 계획이 맞지 않으면 모듈을 설치할 수 없습니다.

모듈을 정확하게 설치해도 설비 연결 위치가 맞지 않으면 현장에서 다시 작업해야 합니다.

따라서 미래의 모듈러 기업은 단순한 건설회사나 주택공장으로만 보기 어려워질 수 있습니다.

설계 데이터를 생산으로 연결하고, 자재 공급망을 관리하며, 완성된 공간을 운송하고, 현장에서 정확한 순서로 조립하는 통합 건축 생산기업에 가까워질 가능성이 있습니다.

그리고 이 과정에서 가장 중요한 경쟁력 가운데 하나는 결국 데이터의 정확성입니다.

공장과 현장이 서로 다른 도면을 사용하면 모듈러의 장점은 사라집니다.

반대로 하나의 정확한 디지털 모델이 설계와 구조, 설비, 제작, 물류와 설치까지 연결된다면 건축은 훨씬 더 예측 가능한 생산 시스템으로 발전할 수 있습니다.

볼류메트릭 모듈러의 진짜 혁신은 모듈을 쌓는 데 있는 것이 아니라, 설계부터 공장·물류·현장까지 하나의 데이터로 움직이게 만드는 데 있습니다.

미래주거연구소 한 문장

고층 모듈러 건축의 핵심은 얼마나 높이 쌓을 수 있느냐가 아니라, 수많은 모듈과 접합부·코어·설비를 하나의 건물처럼 정확하게 작동시키는 데 있습니다.

자주 묻는 질문(FAQ)

볼류메트릭 모듈러 공법을 처음 접하면 가장 궁금한 것은 공장에서 실제로 어디까지 만들 수 있는지, 일반 건축보다 정말 빠른지, 그리고 구조적으로 안전한지일 것입니다.

실제 프로젝트에서는 단순히 ‘모듈러인가 아닌가’보다 공장에서 어느 정도까지 완성하고 현장에서 무엇을 연결하는지가 훨씬 중요합니다.

모듈은 공장에서 어디까지 완성할 수 있나요?

프로젝트에 따라 상당한 수준까지 완성할 수 있습니다.

구조 프레임뿐 아니라 단열과 외피, 창호, 전기 배선, 배관, 내부 벽과 바닥, 욕실 설비, 고정 가구 등의 일부 또는 상당 부분을 공장에서 시공할 수 있습니다.

호텔 객실이나 학생기숙사처럼 반복되는 공간에서는 욕실과 내부 마감을 높은 수준까지 완료한 뒤 현장으로 운송하는 방식을 검토할 수 있습니다.

하지만 공장 완성도가 높을수록 항상 좋은 것은 아닙니다.

완성도가 높아지면 현장 작업은 감소할 수 있지만 모듈의 중량과 운송 중 보호, 양중 계획이 더욱 중요해집니다.

따라서 프로젝트마다 공장 완성도와 운송·현장 작업 사이의 최적점을 찾는 것이 필요합니다.

공사기간은 얼마나 단축될 수 있나요?

프로젝트마다 조건이 다르기 때문에 일정한 비율로 단정해서는 안 됩니다.

볼류메트릭 모듈러 공법의 핵심적인 시간 절감 원리는 현장 공사와 공장 생산을 동시에 진행할 수 있다는 것입니다.

현장에서 토목과 기초, 코어 공사를 진행하는 동안 공장에서는 모듈의 구조와 외피, 설비와 내부 마감을 제작할 수 있습니다.

하지만 실제 공기는 설계 승인, 공장 생산 능력, 자재 공급, 운송, 크레인 일정과 현장 조건에 따라 달라집니다.

따라서 모듈러의 속도는 단순히 모듈을 얼마나 빨리 만드는가가 아니라 공장과 현장의 일정을 얼마나 정확하게 맞추는가에서 결정됩니다.

모듈 크기는 무엇이 결정하나요?

건축 평면만으로 결정되지 않습니다.

볼류메트릭 모듈러에서는 완성된 3차원 모듈을 실제 도로를 통해 현장까지 운송해야 하기 때문에 물류 조건이 모듈 크기를 결정하는 중요한 요소가 됩니다.

모듈의 폭과 높이, 길이, 중량뿐 아니라 도로 조건과 운송 경로, 현장 진입로, 크레인의 작업 반경 등을 함께 검토해야 합니다.

따라서 가장 큰 모듈을 만드는 것이 반드시 가장 경제적인 것은 아닙니다.

공장에서 생산하기 좋고, 운송하기 좋으며, 현장에서 효율적으로 설치할 수 있는 크기를 찾는 것이 중요합니다.

볼류메트릭 모듈러 건물은 구조적으로 안전한가요?

안전성은 ‘모듈러’라는 이름 자체가 아니라 구조 설계와 제작·접합 품질, 해당 프로젝트에 적용되는 기준을 충족하는지에 의해 결정됩니다.

모듈 자체의 구조적 안정성뿐 아니라 모듈과 모듈 사이의 연결, 기초와의 접합, 코어 또는 횡력저항 시스템과의 관계를 함께 검토해야 합니다.

또한 모듈은 완성 건물에서 받는 하중만 고려해서는 부족합니다.

공장에서 출고한 뒤 트럭으로 이동하고 크레인으로 들어 올리는 과정에서도 다른 형태의 하중을 받을 수 있기 때문입니다.

따라서 좋은 모듈러 구조 설계는 제작 → 운송 → 양중 → 설치 → 최종 사용의 여러 단계를 함께 고려합니다.

일반 건축보다 비용이 더 저렴한가요?

반드시 그렇지는 않습니다.

볼류메트릭 모듈러는 반복 생산과 현장 공기 단축, 공장 품질관리, 현장 인력 감소 등의 장점을 활용할 가능성이 있습니다.

반면 정밀한 초기 설계와 공장 생산, 운송, 크레인, 임시 보관과 현장 연결 등에 비용이 발생할 수 있습니다.

따라서 구조체나 모듈 한 개의 가격만 비교해서는 정확한 경제성을 판단하기 어렵습니다.

설계비 + 공장 제작비 + 운송비 + 크레인 + 현장공사 + 공기 단축 효과 + 전체 사업기간을 포함한 총 프로젝트 관점에서 비교하는 것이 중요합니다.

미래주거연구소 CHECK POINT

볼류메트릭 모듈러 공법을 검토하고 있다면 다음 질문을 먼저 확인해 보세요.

✓ 공장에서 건물의 어느 단계까지 완성하는가?

✓ 같은 모듈을 반복 생산할 수 있는 프로젝트인가?

✓ 모듈의 크기와 중량이 운송 조건에 적합한가?

✓ 공장에서 현장까지 실제 운송 경로를 검토했는가?

✓ 현장에 대형 운송차량이 진입할 수 있는가?

✓ 크레인의 위치와 작업 반경, 양중 능력을 확인했는가?

✓ 모듈의 양중점을 구조적으로 검토했는가?

✓ 모듈과 모듈 사이의 구조 접합 방식이 명확한가?

✓ 접합부의 방수·기밀·내화·음향 성능을 검토했는가?

✓ 설비 연결과 수직 샤프트 계획이 완료되었는가?

✓ 코어와 모듈의 구조적 역할이 명확한가?

✓ 공장 제작 오차와 현장 시공 오차를 어떻게 관리하는가?

✓ 제작업체·운송업체·현장 시공사의 책임 범위가 명확한가?

✓ 총 프로젝트 비용과 전체 사업기간을 기존 공법과 비교했는가?

볼류메트릭 모듈러 공법의 성공은 모듈 하나의 완성도가 아니라 수많은 모듈과 구조·설비·물류·현장이 얼마나 정확하게 연결되는가에서 결정됩니다.

모듈러 주택을 구매한다면 무엇을 확인해야 할까?

볼류메트릭 모듈러는 건설업계만의 이야기가 아닙니다.

앞으로 공장에서 제작된 모듈러 주택을 직접 구매하려는 소비자에게도 중요한 개념입니다.

완성된 모델하우스의 디자인과 판매가격만 보지 말고 어디까지 포함된 가격인지 먼저 확인해야 합니다.

예를 들어 표시된 주택 가격에 기초공사와 운송비, 크레인 비용, 현장 설치, 전기·상하수도 연결, 데크와 진입로, 인허가 관련 비용 등이 포함되어 있는지 확인할 필요가 있습니다.

또한 구조체와 외벽만 보아서는 실제 주거 성능을 판단하기 어렵습니다.

단열과 기밀, 창호, 방수, 결로 관리, 환기, 음향 성능 등 완성된 주택에서 사람이 실제로 경험하는 성능을 함께 확인해야 합니다.

그리고 반드시 확인해야 할 것이 보증과 책임 범위입니다.

공장 제작상의 문제와 운송 중 손상, 현장 설치 과정에서 발생한 문제를 각각 누가 책임지는지 계약 전에 명확히 하는 것이 중요합니다.

모듈러 사업을 준비한다면 무엇을 봐야 할까?

모듈러 사업을 시작하려는 기업에게도 중요한 질문이 있습니다.

좋은 모듈을 만들 수 있는가?

물론 중요합니다.

하지만 그것만으로는 충분하지 않습니다.

지속적인 사업이 되려면 설계 표준화와 공급망, 공장 가동률, 생산량, 운송 반경, 설치팀과 품질관리 시스템까지 함께 구축해야 합니다.

특히 공장은 지속적인 생산 물량이 확보되지 않으면 고정비 부담이 커질 수 있습니다.

따라서 모듈러 사업의 경쟁력은 단순한 건축기술보다 설계 플랫폼 + 제조 시스템 + 공급망 + 물류 + 설치 네트워크를 얼마나 효율적으로 구축하느냐에 달려 있습니다.

앞으로 모듈러 산업을 이해할 때 이 관점은 매우 중요합니다.

함께 읽으면 좋은 글

• 프리패브 공법이란? 모듈러·패널라이즈드 차이부터 시공원리까지 완벽 가이드

• 경량철골(LGS) 모듈러 공법이란? 구조·시공원리부터 장점까지 완벽 가이드

• PC(프리캐스트 콘크리트) 공법이란? 구조·시공원리부터 장점까지 완벽 가이드

• CLT 공법이란? 직교집성목 구조·시공원리와 장점 완벽 가이드

• 하이브리드 모듈러 공법이란? 철골·콘크리트·목재를 결합하는 미래 건축

• SIP 공법이란? 구조용 단열패널의 구조·단열원리와 장점 완벽 가이드

• 콘크리트 모듈러 공법이란? 건축의 생산방식을 바꾸는 기술

※ 이미 발행된 글 제목에는 실제 게시물의 내부링크를 연결해 주세요.

다음 글 예고

다음 제9편에서는 「패널라이즈드 모듈러(Panelized Modular) 공법」을 자세히 다루겠습니다.

볼류메트릭 모듈러가 방과 같은 3차원 공간을 공장에서 제작한다면 패널라이즈드 방식은 벽·바닥·지붕을 패널 단위로 제작하여 현장에서 조립합니다.

그렇다면 흥미로운 질문이 생깁니다.

3차원 모듈을 통째로 운송하는 것과 평면 패널을 운송하는 것 가운데 어느 방식이 더 효율적일까요?

LGS와 목구조, SIP는 패널라이즈드 생산과 어떻게 연결될까요?

현장에서 패널 한 장을 설치하는 데 필요한 구조 접합과 방수·기밀은 어떻게 해결할까요?

그리고 볼류메트릭과 패널라이즈드 가운데 어떤 방식이 미래 주택 생산에 더 적합할까요?

제9편에서는 이 차이를 구조·공장 생산·운송·현장 설치·비용 관점에서 비교하겠습니다.

마무리

볼류메트릭 모듈러 공법은 건축의 생산 단위를 바꾸는 기술입니다.

기존 건축이 철골과 목재, 콘크리트, 석고보드 같은 수많은 자재를 현장으로 운반하여 하나의 공간을 만들었다면 볼류메트릭 모듈러는 완성도 높은 3차원 공간을 공장에서 생산한 뒤 현장으로 이동시키는 방식입니다.

이 변화는 단순히 시공 장소가 달라지는 것을 의미하지 않습니다.

건축 설계 자체가 달라집니다.

모듈은 공장에서 생산할 수 있어야 하고 트럭으로 운송할 수 있어야 하며 크레인으로 안전하게 들어 올릴 수 있어야 합니다.

그리고 수십 개 또는 수백 개의 모듈이 현장에서 정확하게 연결되어 하나의 건물처럼 작동해야 합니다.

따라서 모듈러 건축의 경쟁력은 얼마나 빨리 모듈을 생산하는가만으로 판단할 수 없습니다.

얼마나 정확하게 설계하고, 얼마나 안정적으로 반복 생산하며, 얼마나 효율적으로 운송하고, 얼마나 정확하게 설치할 수 있는지가 더 중요합니다.

특히 건물이 고층화될수록 구조와 코어, 접합부, 내화, 음향, 설비와 시공 오차의 통합 관리가 중요해집니다.

결국 좋은 모듈러 건축은 모듈을 많이 만드는 기술이 아닙니다.

수많은 모듈을 하나의 완성된 건물처럼 정확하게 연결하는 기술입니다.

그리고 미래에는 이 모든 과정이 더욱 디지털화될 가능성이 있습니다.

설계 단계에서 만들어진 BIM 데이터가 구조 해석과 제작 도면으로 연결되고, 공장의 생산 정보가 물류 계획과 연결되며, 각 모듈의 생산번호와 운송 순서가 현장의 크레인 설치 순서까지 이어지는 것입니다.

그렇게 된다면 건축은 경험에 크게 의존하는 현장 산업에서 데이터를 기반으로 품질과 시간, 비용을 더 예측할 수 있는 생산 산업으로 한 단계 더 발전할 수 있습니다.

미래주거연구소 한 문장

볼류메트릭 모듈러의 미래는 집을 더 빨리 만드는 데만 있지 않습니다. 설계·제작·운송·설치·유지관리까지 건축의 전 과정을 하나의 시스템으로 연결하는 데 있습니다.

문서 정보

최초 작성일
2026.08.08

최종 수정일
2026.08.08

작성
미래주거연구소

콘텐츠 검토 기준
모듈러 구조 · 공장 제작 · 모듈 접합 · 운송 · 크레인 양중 · 적층 시공 · 내화 · 음향 · 설비 · 오프사이트 건축 · SEO

읽는 시간
PART 1~3 전체 약 12~15분

업데이트 안내
본 콘텐츠는 모듈러 건축 기술과 제조 시스템, 관련 구조·시공 기준의 변화에 따라 지속적으로 업데이트됩니다.
