고층 모듈러 건축이란? 20층·30층으로 올라가면 구조가 달라지는 이유

GOD9004 읽는 시간 약 94분

모듈러 건물은 계속 위로 쌓으면 고층건물이 될까?

모듈러 건축을 처음 보면 아주 단순해 보입니다.

공장에서 방 형태의 3차원 Module을 만들고,

현장으로 운송한 뒤,

크레인으로 하나씩 쌓습니다.

그렇다면 자연스럽게 이런 질문이 생깁니다.

“Module을 계속 쌓으면 20층, 30층, 40층 건물도 만들 수 있지 않을까?”

원리적으로는 Module을 반복 적층할 수 있습니다.

하지만 건물이 높아질수록 문제는 단순한 적층(Stacking)에서 구조 시스템(Structural System)으로 바뀝니다.

저층에서는 Module 자체의 강성과 Connection으로 해결할 수 있었던 문제가 고층에서는 전혀 다른 규모로 나타납니다.

대표적인 것이,

Wind Load

Building Sway

Lateral Stability

Vertical Load Accumulation

Connection Force

Tolerance Stack-Up

입니다.

그래서 고층 모듈러는 단순히 저층 모듈러를 더 높게 쌓은 건축이 아닙니다.

High-Rise Modular Construction이란?

고층 모듈러 건축은 공장에서 제작한 3차원 Volumetric Module을 현장에서 반복 적층하면서, 별도의 Core나 Bracing·Frame 등의 구조시스템과 결합해 중·고층 건물을 만드는 방식입니다.

개념적으로는,

Factory

Volumetric Module 제작

Truck Transport

Crane Lifting

Module Stacking

Module-to-Module Connection

Core Connection

High-Rise Building

의 흐름입니다.

그러나 실제 기술의 핵심은 Module을 만드는 것보다 쌓인 Module 전체를 하나의 건물처럼 거동하게 만드는 것입니다.

저층 모듈러와 무엇이 다를까?

예를 들어 2층짜리 모듈러 주택을 생각해 보겠습니다.

위층 Module의 하중은 아래층 Module을 통해 Foundation으로 전달됩니다.

구조적으로 비교적 단순합니다.

하지만 30층 건물이 되면 1층 Module은 자기 무게뿐 아니라 위에 있는 수많은 층의 하중과 구조시스템의 영향을 받습니다.

개념적으로,

30F Module

29F

28F

2F

1F

Foundation

으로 하중이 전달됩니다.

즉, 아래로 내려갈수록 구조 요구조건이 커질 수 있습니다.

Vertical Load Accumulation

이것을 이해하려면 Vertical Load Accumulation, 즉 수직하중 누적을 생각하면 됩니다.

Module 하나의 하중을 단순화해 W라고 가정해 보겠습니다.

1층 구조에는 위층 여러 Module에서 전달되는 하중이 누적됩니다.

물론 실제 건물은 여러 Column과 Wall, Core로 하중이 분배되기 때문에 이렇게 단순하지 않지만 핵심 원리는 같습니다.

건물이 높아질수록 하부 구조에 전달되는 누적하중이 커집니다.

그래서 모든 층의 Module을 똑같이 만들까?

반드시 그렇지는 않습니다.

고층으로 갈수록 하부층의 Column이나 Structural Member에 더 큰 Capacity가 필요할 수 있습니다.

따라서 프로젝트에 따라,

Lower Level

→ 강화된 구조

Middle Level

→ 중간 구조

Upper Level

→ 상대적으로 가벼운 구조

와 같은 최적화가 가능할 수 있습니다.

하지만 제조 측면에서는 Module 종류가 너무 많아지면 생산효율이 떨어집니다.

따라서 구조 Engineer와 Manufacturing Team은 구조 최적화와 표준화 사이의 균형을 찾아야 합니다.

고층에서는 바람이 완전히 다른 문제가 된다

건물이 높아질수록 중요한 것이 Wind Load입니다.

바람은 건물 측면에 압력을 가합니다.

건물은 이 힘에 의해 휘어지려 합니다.

이를 매우 단순하게 보면,

WIND → 🏢

형태입니다.

저층에서는 그 영향이 상대적으로 작을 수 있지만 고층에서는 건물 전체의 횡변위와 사용성이 중요한 설계요소가 됩니다.

Building Sway란?

고층건물은 바람이 불어도 완전히 움직이지 않는 것이 아닙니다.

아주 조금씩 움직일 수 있습니다.

이를 Building Sway 관점에서 이해할 수 있습니다.

구조적으로 안전하더라도 사람이 상층부에서 지나친 움직임을 느낀다면 좋은 건물이라고 할 수 없습니다.

따라서 고층건축에서는 단순히 “무너지지 않는가?”뿐 아니라 “얼마나 움직이는가?”도 중요합니다.

Drift

층과 층 사이의 상대적인 횡변위를 Inter-Storey Drift라고 합니다.

예를 들어 아래층과 위층이 바람 때문에 서로 다른 정도로 움직이면,

Façade

Partition

MEP

Door

Window

Module Joint

등에 영향을 줄 수 있습니다.

특히 모듈러 건축에서는 수많은 Module Joint가 있기 때문에 Drift와 Connection Detail의 관계가 중요합니다.

모듈만으로 바람을 버틸 수 있을까?

건물 높이와 구조시스템에 따라 다릅니다.

일부 건물에서는 Module Frame 자체가 횡력저항에 상당 부분 참여할 수 있습니다.

하지만 고층화되면 별도의 강력한 Lateral Stability System을 사용하는 전략이 중요해질 수 있습니다.

대표적인 것이 Concrete Core입니다.

Concrete Core란?

고층건물 중앙에서 엘리베이터와 계단을 둘러싸는 강한 콘크리트 구조를 떠올리면 쉽습니다.

Core 내부에는 보통,

Elevator

Stair

Service Riser

등이 배치됩니다.

그리고 구조적으로는 Wind나 기타 횡력에 저항하는 중요한 역할을 담당할 수 있습니다.

즉,

Concrete Core = 건물의 척추

처럼 이해할 수 있습니다.

Concrete Core + Volumetric Module

고층 하이브리드 모듈러의 중요한 구조개념 가운데 하나입니다.

중앙에는 강한 Concrete Core를 만들고 그 주변에 공장에서 제작된 Volumetric Module을 적층합니다.

개념적으로,

Volumetric Modules

Concrete Core

Volumetric Modules

입니다.

Module은 주거공간을 형성하고 Core는 건물 전체 안정성에 중요한 역할을 합니다.

왜 이것이 Hybrid Modular인가?

건물 전체를 하나의 Module 방식으로 만들지 않기 때문입니다.

Concrete Core는 현장시공 또는 프로젝트에 적합한 별도의 방식으로 만들고,

Apartment·Hotel Room 등의 반복공간은 공장에서 Volumetric Module로 제작합니다.

즉,

현장 구조의 강점

공장생산의 강점

을 결합합니다.

이것이 고층 모듈러에서 Hybrid 방식이 중요한 이유입니다.

Module은 Core에 어떻게 연결될까?

여기서 중요한 것이 Module-to-Core Connection입니다.

Module을 Core 옆에 단순히 올려놓기만 해서는 건물 전체가 하나의 구조로 작동하기 어렵습니다.

프로젝트 구조설계에 따라 Module과 Core 사이에,

Steel Plate

Bracket

Bolt

Embed Plate

Connection Member

등의 Detail이 사용될 수 있습니다.

핵심은 횡력과 필요한 구조작용을 안전하게 전달하는 것입니다.

Module-to-Module Connection

Module끼리도 연결해야 합니다.

위아래 Module 사이에는 Vertical Connection이 필요합니다.

옆 Module 사이에는 Horizontal Connection이 필요할 수 있습니다.

개념적으로,

Module A ↔ Module B

Module C

처럼 여러 방향의 Connection이 존재합니다.

고층에서는 이 Connection이 수백 개, 수천 개로 증가할 수 있습니다.

Connection 하나가 조금 틀리면?

한 곳의 작은 오차는 큰 문제가 아닐 수 있습니다.

하지만 같은 오차가 여러 층에서 반복되면 문제가 커집니다.

이것이 고층 모듈러에서 매우 중요한 Tolerance Stack-Up입니다.

Tolerance Stack-Up

예를 들어 Module 높이에 작은 제작오차가 있다고 가정해 보겠습니다.

한 층에서는 거의 보이지 않을 수 있습니다.

하지만 20층·30층으로 반복되면 전체 건물의 Level이나 Connection 위치에 영향을 줄 가능성이 있습니다.

따라서,

Factory Tolerance

Installation Tolerance

Concrete Core Tolerance

Connection Tolerance

를 하나의 시스템으로 관리해야 합니다.

공장 정밀도만 높으면 해결될까?

아닙니다.

Module은 공장에서 매우 정밀하게 제작할 수 있습니다.

하지만 현장의 Concrete Core와 Foundation에도 오차가 존재합니다.

Crane 설치과정에서도 Positioning 오차가 생길 수 있습니다.

따라서 중요한 것은 오차를 없애는 것만이 아니라 허용 가능한 오차를 설계하고 조정할 수 있는 Detail을 만드는 것입니다.

Survey가 고층으로 갈수록 중요해진다

각 층 설치가 끝날 때마다,

Grid

Level

Verticality

Module Position

Core Position

Connection

을 확인해야 합니다.

오차가 발생하면 다음 층으로 넘어가기 전에 조정해야 합니다.

그렇지 않으면 작은 문제가 위층으로 계속 전달될 수 있습니다.

Laser Scan과 BIM

고층 모듈러에서는 현장의 실제 상태를 Laser Scan으로 측정해 BIM과 비교하는 방식이 유용할 수 있습니다.

개념적으로,

설계 BIM

As-Built Scan

을 비교합니다.

Module이 공장에서 출고되기 전에 현장 Connection 위치를 확인할 수도 있습니다.

이것은 Digital Construction과 Modular Construction이 자연스럽게 연결되는 지점입니다.

Module Weight도 고층에서는 중요하다

Module이 무거우면 구조뿐 아니라 Crane도 커져야 합니다.

특히 건물이 높아지면 Crane Radius와 Hook Height가 증가합니다.

따라서,

Module Weight

Crane Capacity

Building Height

Crane Radius

를 동시에 고려해야 합니다.

무거운 Module을 크게 만들면 좋은가?

큰 Module은 현장 Connection 수를 줄일 수 있습니다.

하지만,

Transport가 어려워지고

Crane Capacity가 커지고

Rigging이 복잡해지고

Factory Handling이 어려워질 수 있습니다.

반대로 작은 Module은 운송은 쉽지만 Connection 수가 증가합니다.

따라서 고층 모듈러에서도 최적 Module Size를 찾아야 합니다.

Center of Gravity

Module 안의 중량은 항상 균일하지 않습니다.

Bathroom

Kitchen

MEP Equipment

Façade

등이 한쪽에 집중되면 무게중심이 이동합니다.

Crane으로 Module을 들어 올릴 때 Center of Gravity를 정확히 알지 못하면 Module이 기울 수 있습니다.

따라서 Lifting Engineering은 고층 모듈러에서 매우 중요한 분야입니다.

Lifting Frame

Module 형태에 따라 별도의 Spreader Beam이나 Lifting Frame을 사용할 수 있습니다.

목적은 Lifting Force를 적절히 분배하고 Module 변형을 관리하는 것입니다.

특히 내부 Finish가 이미 완료된 Module이라면 과도한 변형은,

Tile

Glass

Plasterboard

Cabinet

Door

등에 손상을 줄 수 있습니다.

고층 설치에서는 바람도 Crane 작업을 제한한다

지상에서 바람이 약해도 높은 곳에서는 조건이 달라질 수 있습니다.

대형 Module은 바람을 받는 면적이 큽니다.

따라서 Wind Condition이 Lifting Operation에 영향을 줄 수 있습니다.

프로젝트에서는 장비·Module·Rigging 조건에 맞는 안전한 운용기준을 설정해야 합니다.

Crane이 멈추면 생산라인도 멈춘다

고층 모듈러 현장에서 Crane은 단순한 장비가 아닙니다.

사실상 Final Assembly Line의 핵심 설비입니다.

Truck이 Module을 가져옵니다.

Rigging

Crane Lift

Module Landing

Connection

다음 Module

이 반복됩니다.

Crane 작업이 중단되면 Module 설치도 중단됩니다.

Truck도 Crane과 연결되어야 한다

Module을 현장에 미리 수십 개 쌓아놓는 것은 공간 때문에 어려울 수 있습니다.

따라서 Truck Arrival과 Crane Sequence를 연결하는 Just-in-Time Delivery가 중요합니다.

예를 들어,

Truck 01 → Module A01

Truck 02 → Module A02

Truck 03 → Module A03

순서로 현장에 도착합니다.

Module이 잘못된 순서로 도착하면 Crane Cycle이 깨질 수 있습니다.

고층 모듈러는 Logistics Engineering이다

따라서 고층 모듈러를 구조공법으로만 보면 절반만 이해한 것입니다.

실제로는,

Structural Engineering

Manufacturing

Transport Engineering

Lifting Engineering

Logistics

Digital Coordination

이 하나로 결합됩니다.

Core와 Module의 시공속도를 맞춰야 한다

Concrete Core가 너무 늦으면 Module을 설치할 수 없습니다.

반대로 Core가 너무 빨리 올라가도 프로젝트에 따라 Connection과 Crane Operation 측면에서 비효율이 발생할 수 있습니다.

따라서,

Core Cycle

Module Installation Cycle

을 통합해 계획해야 합니다.

층별 Cycle

고층 모듈러 프로젝트를 하나의 반복 생산공정처럼 생각할 수 있습니다.

Level N Core 준비

Module Delivery

Module Installation

Structural Connection

MEP Connection

Façade / Joint

Survey

Level N+1

이 Cycle이 반복됩니다.

Floor-to-Floor Height도 중요하다

Module은 Ceiling과 Floor 구조를 자체적으로 가질 수 있습니다.

위아래 Module을 적층하면 구조가 중복되는 부분이 생길 수 있습니다.

이 때문에 Floor-to-Floor Height와 Net Internal Height를 초기부터 세밀하게 검토해야 합니다.

건물 전체 높이가 제한되어 있다면 몇 cm의 차이도 여러 층에서 누적될 수 있습니다.

Double Floor·Double Ceiling 문제

Volumetric Module을 적층하면,

아래 Module의 Ceiling

위 Module의 Floor

가 겹칩니다.

이 공간은 Acoustic과 Fire 측면에서 활용될 수 있지만 구조 깊이가 커질 수도 있습니다.

따라서 고층에서는 구조성능과 공간효율을 동시에 최적화해야 합니다.

Façade는 어떻게 연결될까?

고층건물에서 Façade는 단순한 외장재가 아닙니다.

Wind

Water

Air

Thermal

Fire

Movement

를 제어해야 합니다.

특히 Module이 움직이거나 Building Drift가 발생할 때 Façade Joint가 이를 적절히 수용해야 합니다.

Module마다 Façade를 붙여올까?

두 가지 방식이 가능합니다.

Factory-Finished Façade

Module에 외장재를 설치한 상태로 출고

또는

Separate Prefabricated Façade

Module을 먼저 적층한 뒤 별도 Panel 설치

입니다.

각 방식에는 운송·방수·외관·공기 측면의 장단점이 있습니다.

고층에서 Fire가 더 중요한 이유

건물이 높아질수록 Fire Safety Strategy는 더욱 중요합니다.

Module 사이 Joint

Floor Edge

Façade Cavity

MEP Penetration

Core Interface

등에서 Fire Compartment의 연속성을 유지해야 합니다.

공장에서 Module 내부 Fire Protection을 완성하더라도 현장에서 연결되는 Joint가 약하면 전체 성능에 영향을 줄 수 있습니다.

MEP Vertical Riser

고층건물에서는 Water, Drainage, Electrical, Fire, Communication 등이 여러 층을 수직으로 연결합니다.

따라서 Module 내부 MEP와 Central Riser 사이 Interface를 어떻게 구성할지가 중요합니다.

개념적으로,

Main Riser

Floor Connection

Module Branch

구조입니다.

Plug-and-Play가 더 중요해진다

30층 건물에서 매 층마다 복잡한 배관을 새로 제작한다면 모듈러의 장점이 줄어듭니다.

따라서 가능한 범위에서 Connection을 표준화하고 현장작업을 Fabrication보다 Assembly 중심으로 바꾸는 것이 중요합니다.

고층 모듈러의 핵심은 반복이다

고층건물에는 같은 Module이 수십 번 또는 수백 번 반복될 수 있습니다.

이 반복성은 큰 장점입니다.

하지만 동시에 위험이기도 합니다.

좋은 Detail을 300번 반복하면 품질이 높아집니다.

잘못된 Detail을 300번 반복하면 문제가 300번 발생합니다.

그래서 Prototype과 First-of-Type Module 검증이 매우 중요합니다.

Golden Module

양산 전에 대표 Module을 하나 완성합니다.

Architecture

Structure

MEP

Bathroom

Fire

Acoustic

Finish

Maintenance

를 검토합니다.

문제를 수정한 뒤 승인된 Module을 생산 기준으로 삼습니다.

이것이 Golden Module 접근방식입니다.

공장은 건설현장이 아니라 생산라인이 된다

고층 프로젝트에서는 수백 개의 Module이 필요할 수 있습니다.

따라서 공장은,

Frame Station

MEP Station

Bathroom Station

Interior Station

Inspection Station

Packing Station

등의 생산흐름을 가질 수 있습니다.

Module 하나를 완성하는 것보다 중요한 것은 동일한 품질로 수백 개를 반복 생산하는 능력입니다.

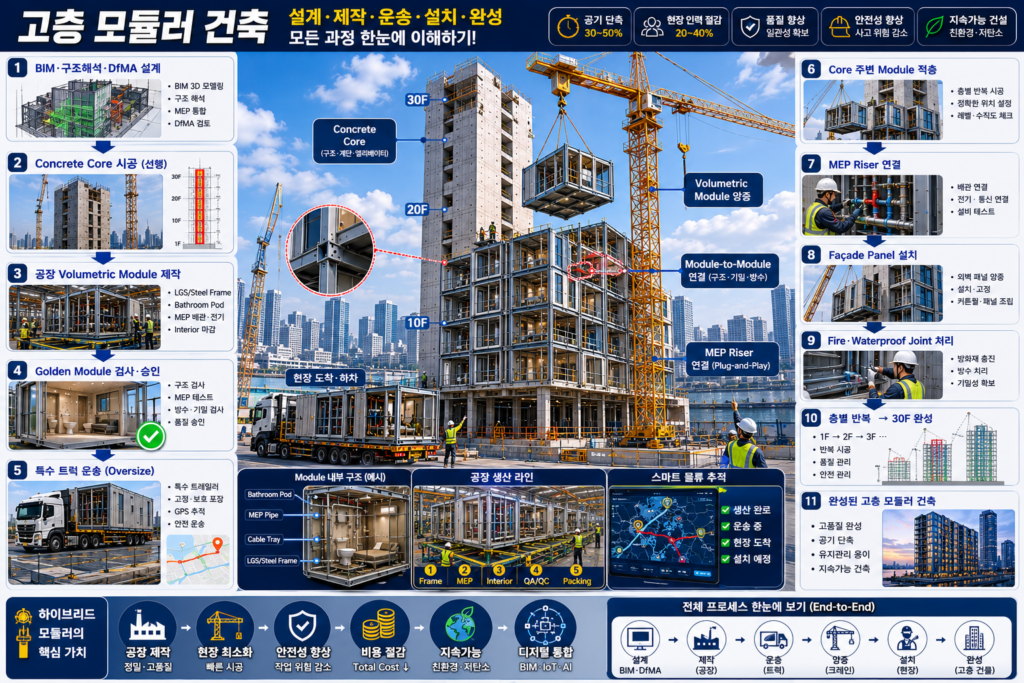

image 24

고층화의 진짜 어려움은 무엇인가?

많은 사람은 고층 모듈러의 어려움을 “Module을 높은 곳까지 들어 올리는 것”이라고 생각합니다.

물론 Crane도 중요합니다.

하지만 더 본질적인 문제는 수백 개의 독립적인 공장제품을 하나의 고층 구조물처럼 거동하게 만드는 것입니다.

Structure가 연결되어야 합니다.

Fire Compartment가 연결되어야 합니다.

Façade가 연결되어야 합니다.

MEP가 연결되어야 합니다.

Acoustic Performance가 연결되어야 합니다.

Waterproofing이 연결되어야 합니다.

Digital Information도 연결되어야 합니다.

결국 고층 모듈러에서도 가장 중요한 단어는 Interface입니다.

미래주거연구소 전문가 TIP

고층 모듈러 프로젝트를 볼 때 단순히 “몇 층짜리인가?”만 확인하지 마세요.

다음 네 가지를 함께 보면 기술 수준을 훨씬 정확하게 이해할 수 있습니다.

① Lateral Stability System은 무엇인가?

Concrete Core인가?

Braced Frame인가?

Module Frame이 참여하는가?

② Vertical Load Path는 어떻게 구성되는가?

상부 Module의 하중이 어디를 통해 Foundation으로 내려가는가?

③ Module Connection은 어떻게 구성되는가?

Module-to-Module과 Module-to-Core가 어떻게 연결되는가?

④ Construction Sequence는 어떻게 설계되어 있는가?

Core·Factory·Truck·Crane이 어떤 Cycle로 움직이는가?

이 네 가지를 이해하면 고층 모듈러 건축의 핵심 구조를 상당 부분 읽을 수 있습니다.

미래주거연구소 CHECK POINT

✓ 건물의 전체 Structural System이 정의되어 있는가?

✓ Vertical Load Path가 명확한가?

✓ Lateral Stability System이 명확한가?

✓ Concrete Core의 역할이 정의되어 있는가?

✓ Module Frame이 횡력저항에 참여하는가?

✓ Wind Load를 검토했는가?

✓ Building Sway를 검토했는가?

✓ Inter-Storey Drift를 검토했는가?

✓ Module-to-Module Connection이 정의되어 있는가?

✓ Module-to-Core Connection이 정의되어 있는가?

✓ Connection Force가 구조해석에 반영되어 있는가?

✓ Lower Level Module의 누적하중을 검토했는가?

✓ Module Weight를 관리하고 있는가?

✓ Center of Gravity가 확인되었는가?

✓ Transport Load Case를 검토했는가?

✓ Lifting Load Case를 검토했는가?

✓ Lifting Point가 검증되었는가?

✓ Crane Capacity를 검토했는가?

✓ Crane Radius와 Building Height를 함께 검토했는가?

✓ Wind에 따른 Lifting 제한조건이 있는가?

✓ Factory Tolerance가 정의되어 있는가?

✓ Concrete Core Tolerance가 정의되어 있는가?

✓ Installation Tolerance가 정의되어 있는가?

✓ Tolerance Stack-Up을 검토했는가?

✓ 층별 Survey 절차가 있는가?

✓ BIM과 As-Built Survey를 비교하는가?

✓ Core Cycle과 Module Installation Cycle이 통합되어 있는가?

✓ Truck Delivery와 Crane Sequence가 연결되어 있는가?

✓ MEP Vertical Riser Interface가 표준화되어 있는가?

✓ Fire Compartment가 Module Joint에서도 연속되는가?

✓ Façade가 Building Movement를 수용할 수 있는가?

✓ Golden Module을 검증했는가?

✓ 대량생산 전에 First-of-Type 검증을 완료했는가?

미래주거연구소 인사이트

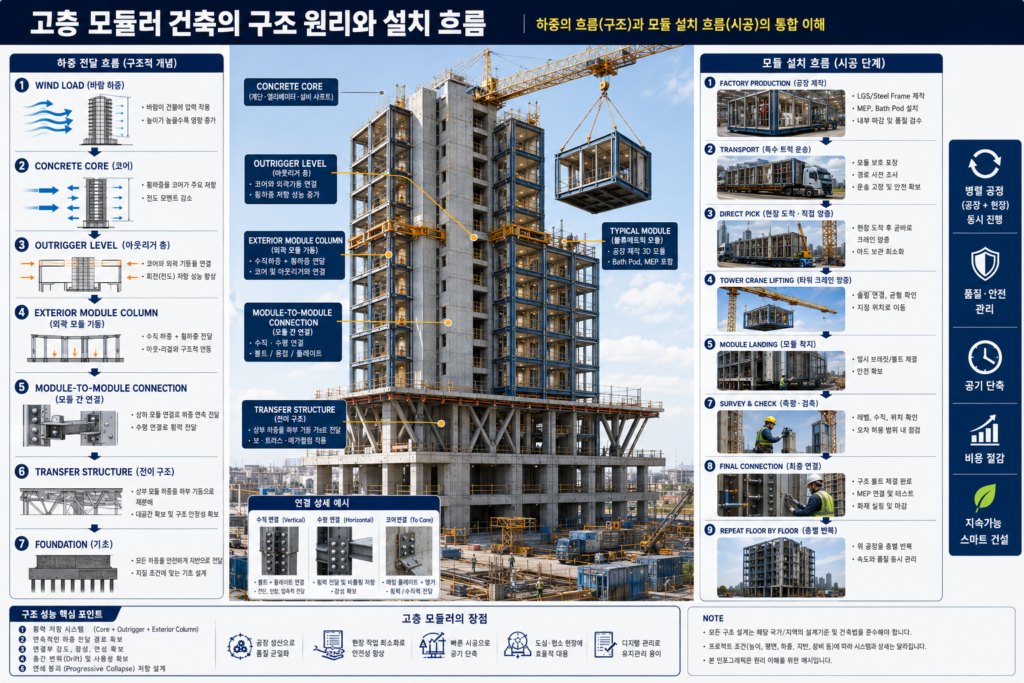

고층 모듈러의 핵심은 “Box를 얼마나 높게 쌓을 수 있는가”가 아닙니다.

진짜 기술은 각각의 Box가 독립적인 제품이면서 동시에 건물 전체 구조의 일부로 작동하도록 만드는 데 있습니다.

공장에서는 수백 개의 Module이 정밀하게 생산됩니다.

현장에서는 Concrete Core가 올라갑니다.

Truck은 설치순서에 맞춰 Module을 가져옵니다.

Tower Crane이 Module을 들어 올립니다.

작업자는 Module과 Module을 연결합니다.

Module과 Core를 연결합니다.

MEP Riser를 연결합니다.

Façade Joint를 완성합니다.

Survey를 수행합니다.

그리고 다음 층으로 올라갑니다.

이 과정이 20번, 30번 반복됩니다.

따라서 고층 모듈러 건축은 단순한 Prefabrication이 아니라 설계·제조·물류·구조·디지털 시공이 하나의 생산시스템으로 통합되는 건설방식이라고 볼 수 있습니다.

미래주거연구소 한 문장

고층 모듈러 건축의 기술력은 Module을 얼마나 높이 들어 올릴 수 있는가가 아니라, 수백 개의 Module과 Core·Connection·MEP·Façade를 얼마나 정밀하게 하나의 고층 구조시스템으로 통합할 수 있는가에서 결정됩니다.

30층 Module은 무엇으로 서 있을까?

고층 모듈러 건축을 보면 가장 먼저 눈에 들어오는 것은 공장에서 제작된 수많은 Box입니다.

그러나 구조기술자의 관점에서 보면 Box보다 먼저 확인해야 하는 것이 있습니다.

바로 Load Path, 즉 하중이 건물을 통해 어디로 흘러가는가입니다.

건물에 작용하는 힘은 크게 두 방향으로 생각할 수 있습니다.

Vertical Load

중력 방향의 하중

Lateral Load

바람 등으로 발생하는 횡방향 하중

고층 모듈러를 이해하려면 이 두 하중이 각각 어떤 경로로 Foundation까지 전달되는지 먼저 이해해야 합니다.

Vertical Load Path

가장 단순한 형태를 생각해 보겠습니다.

상부 Module의 하중은 아래 Module의 Column 또는 Load-Bearing Element로 전달됩니다.

Roof

Upper Module

Module Corner / Column

Lower Module

Podium

Foundation

이것이 기본적인 수직하중 전달경로입니다.

하지만 실제 고층건물에서는 Module뿐 아니라 Core, Transfer Structure, Podium 등이 함께 작용할 수 있어 훨씬 복잡해집니다.

왜 Module Column Alignment가 중요한가?

Module을 위아래로 쌓을 때 상부 Column과 하부 Column의 위치가 잘 맞으면 하중이 비교적 직접적으로 전달됩니다.

이를 개념적으로,

Column

Column

Column

처럼 볼 수 있습니다.

반면 상부 Module의 Column과 하부 구조가 어긋나면 하중을 옆으로 이동시켜야 합니다.

그 순간 Beam이나 Transfer Member에 더 큰 구조작용이 발생할 수 있습니다.

따라서 고층 모듈러에서 Vertical Alignment는 매우 중요합니다.

모든 층의 평면을 바꾸기 어려운 이유

일반적인 철근콘크리트 건물은 층마다 Column이나 Wall 위치를 조정할 수 있는 경우가 있습니다.

하지만 수십 층의 Module이 수직으로 쌓이는 시스템에서는 Module Grid가 갑자기 바뀌면 Load Path가 복잡해질 수 있습니다.

그래서 반복되는 고층 주거·호텔형 모듈러에서는 일정한 Structural Grid가 큰 장점이 됩니다.

즉, 반복은 생산뿐 아니라 구조 효율에도 영향을 줍니다.

Transfer Structure

그렇다면 1층에 넓은 Lobby가 필요하면 어떻게 할까요?

상부에는 수많은 작은 Module이 있지만 아래에는 넓은 개방공간이 필요할 수 있습니다.

이때 상부의 여러 하중을 새로운 Column이나 Wall 위치로 전달하는 Transfer Structure가 필요할 수 있습니다.

개념적으로,

Modules

↓↓↓↓

Transfer Structure

↙ ↓ ↘

Major Columns / Walls

Foundation

입니다.

Podium + Modular Tower

그래서 고층 모듈러 건물에서는 저층부와 상층부의 구조방식이 달라질 수 있습니다.

예를 들어,

Basement

Concrete

Podium

Concrete / Structural Steel

Tower

Volumetric Modules

Core

Reinforced Concrete

처럼 구성할 수 있습니다.

이 역시 대표적인 Hybrid Modular 전략입니다.

Transfer Level이 중요한 이유

Transfer Level에는 상부의 많은 하중이 집중될 수 있습니다.

또한 Module Grid와 아래층 Column Grid가 바뀌기 때문에 구조적으로 중요한 구간이 됩니다.

이곳에서는,

Strength

Deflection

Vibration

Construction Sequence

Differential Movement

등을 함께 검토해야 합니다.

특히 Transfer Structure가 과도하게 처지면 위에 적층되는 Module의 Alignment에도 영향을 줄 수 있습니다.

이제 횡하중을 보자

고층화되면 수직하중 못지않게 중요한 것이 횡하중입니다.

바람이 건물 측면에 작용하면 건물 전체가 한쪽으로 휘려고 합니다.

매우 단순하게 보면 고층건물은 Foundation에 고정된 긴 막대와 비슷하게 거동하는 측면이 있습니다.

건물이 높아질수록 횡변위와 전도효과가 중요한 설계요소가 됩니다.

Wind Pressure만 보는 것은 부족하다

고층건물에서는 단순한 바람의 압력뿐 아니라 건물의,

Height

Width

Shape

Stiffness

Natural Frequency

Surrounding Buildings

등도 중요합니다.

특히 아주 높은 건물에서는 동적 풍응답까지 중요해질 수 있습니다.

따라서 특정 프로젝트의 실제 풍설계는 해당 지역의 설계기준과 전문 구조·풍공학 해석을 통해 결정해야 합니다.

Serviceability가 중요한 이유

건물이 구조적으로 무너지지 않는다고 해서 설계가 끝나는 것은 아닙니다.

바람에 건물이 지나치게 움직이면,

사람이 불편함을 느낄 수 있고,

Façade Joint가 영향을 받을 수 있으며,

Partition에 균열이 생기거나,

Door가 원활하게 작동하지 않을 수 있습니다.

따라서 고층에서는 Strength와 Serviceability를 모두 검토합니다.

Concrete Core는 어떻게 바람을 버틸까?

Concrete Core는 수직으로 길게 이어진 강한 Wall System으로 볼 수 있습니다.

바람이 건물을 밀면 Core가 휘어지면서 횡력에 저항합니다.

개념적으로,

Wind → Building

Floor / Module Connection

Concrete Core

Foundation

으로 하중이 전달될 수 있습니다.

즉, Module과 Floor System이 횡력을 Core까지 전달하는 경로도 중요합니다.

Diaphragm Action

각 층은 단순히 Module을 올려놓는 선반이 아닙니다.

층 전체가 횡력을 Core나 Bracing System으로 전달할 수 있어야 합니다.

이때 중요한 개념이 Diaphragm Action입니다.

일반 건물에서는 Slab이 이 역할을 담당할 수 있습니다.

하지만 Volumetric Modular에서는 여러 Module의 Floor와 Connection으로 한 층이 구성될 수 있기 때문에 Module 사이에서 힘이 어떻게 전달되는가가 중요해집니다.

여러 개의 Box가 하나의 Floor처럼 작동해야 한다

예를 들어 한 층에 Module 12개가 있다고 가정하겠습니다.

각 Module이 완전히 독립적으로 움직인다면 효율적인 횡력전달이 어렵습니다.

따라서 설계된 Connection을 통해 Module들을 연결하고 필요한 구조작용을 Core까지 전달해야 합니다.

고층 모듈러의 어려움은 바로 여기에 있습니다.

독립적으로 생산된 제품을 현장에서 하나의 구조시스템으로 바꾸는 것입니다.

Braced Frame

Concrete Core만이 유일한 방법은 아닙니다.

프로젝트에 따라 Steel Braced Frame을 사용할 수도 있습니다.

Diagonal Brace를 통해 횡력을 전달하는 구조입니다.

개념적으로,

│╲│

│╱│

형태를 떠올리면 쉽습니다.

Steel Modular System과 구조적으로 잘 결합될 수 있지만 Architecture와 Door·Window, MEP 동선과의 Coordination이 필요합니다.

Moment Frame

Beam과 Column의 접합부가 Moment를 전달하도록 설계된 Frame을 횡력저항 시스템의 일부로 활용하는 방식도 있습니다.

하지만 Modular Construction에서는 공장에서 만든 Module 사이 현장 Connection이 많기 때문에 Connection Detail과 현장 작업성이 중요한 문제가 됩니다.

따라서 어떤 시스템이 적합한지는 건물 높이와 Grid, 재료, 제작·시공 방식에 따라 달라집니다.

Outrigger란 무엇인가?

건물이 더 높아지면 Core만으로 횡변위를 제어하는 것이 비효율적일 수 있습니다.

이때 고층건축에서 사용되는 개념 가운데 하나가 Outrigger System입니다.

쉽게 설명하면 중앙 Core와 건물 외곽의 Column을 특정 층에서 강한 구조부재로 연결하는 방식입니다.

사람이 팔을 벌리는 것과 비슷하다

중앙에 몸통만 있는 것보다 양쪽으로 팔을 넓게 벌리면 회전에 저항하기 쉬워집니다.

Outrigger도 비슷한 개념입니다.

Exterior Column

Outrigger

CORE

Outrigger

Exterior Column

형태로 연결됩니다.

이렇게 하면 외곽 Column도 건물의 전도효과에 저항하는 데 참여할 수 있습니다.

고층 모듈러에도 Outrigger가 필요할까?

모든 고층 모듈러에 필요한 것은 아닙니다.

건물 높이와 Slenderness, 구조시스템에 따라 달라집니다.

그러나 고층화될수록 Core + Module만으로 충분한가, 추가 횡력저항 시스템이 필요한가를 검토하게 됩니다.

이것이 High-Rise Modular가 단순 Module Stacking을 넘어 고층 구조공학의 영역으로 들어가는 지점입니다.

Outrigger Floor는 일반 층과 다를 수 있다

Outrigger가 설치되는 층에서는 일반 Module Grid와 다른 구조가 필요할 수 있습니다.

따라서 해당 층을,

Mechanical Floor

Plant Level

Transfer Level

등과 결합하는 전략도 고려할 수 있습니다.

즉, 모든 층을 똑같은 Module로 만드는 것보다 특정 층에 Structural Zone을 두는 방식입니다.

Belt Truss

Outrigger와 함께 외곽 Column들을 연결하는 Belt Truss 또는 Belt System 개념도 사용될 수 있습니다.

이렇게 하면 여러 Exterior Column이 횡력저항에 함께 참여할 수 있습니다.

하지만 이 역시 프로젝트별 구조해석과 상세설계가 필요한 전문 영역입니다.

Module Corner는 왜 중요할까?

많은 Volumetric Module에서는 Corner 또는 Edge에 주요 구조부재가 위치합니다.

상부 Module의 하중이 이 부재를 통해 아래로 전달될 수 있기 때문입니다.

따라서 Module Corner Connection은 단순한 위치 고정장치가 아니라 건물 전체 Load Path의 일부가 될 수 있습니다.

Compression

상부 Module의 무게가 누적되면 하부 Column에는 압축력이 증가합니다.

Column은 단순히 강도가 충분해야 하는 것뿐 아니라 Buckling도 검토해야 합니다.

특히 Steel Member는 길이와 단면형상, 지지조건에 따라 Buckling 거동이 중요합니다.

Local Buckling

LGS나 비교적 얇은 Steel Section에서는 Local Buckling도 중요할 수 있습니다.

즉, Member 전체가 휘기 전에 얇은 Plate 부분이 국부적으로 변형될 수 있습니다.

따라서 고층 LGS Modular에서는 단순히 Steel 강도만 보고 구조성능을 판단할 수 없습니다.

Section Geometry와 Connection, Bracing이 함께 중요합니다.

Column Shortening

고층건물에서는 하부 Column이나 Wall이 누적하중 때문에 아주 조금씩 압축될 수 있습니다.

이러한 Axial Shortening은 고층으로 갈수록 중요한 검토항목이 될 수 있습니다.

특히 서로 다른 재료를 사용하는 Hybrid Building에서는 더욱 흥미로운 문제가 생깁니다.

Concrete와 Steel은 똑같이 줄어들지 않는다

Concrete Core와 Steel Module Column은 재료 특성이 다릅니다.

Concrete에는 장기적으로 Creep과 Shrinkage가 발생할 수 있습니다.

Steel의 거동은 다릅니다.

따라서 시간이 지나면서 Core와 Module 사이에 Differential Shortening이 발생할 가능성을 검토해야 합니다.

Differential Movement

이 차이는,

Façade

MEP

Connection

Floor Level

등에 영향을 줄 수 있습니다.

예를 들어 Core 쪽과 외곽 Module 쪽의 움직임이 다르면 연결된 Pipe나 Façade Joint가 이를 수용해야 할 수 있습니다.

즉, 고층 모듈러에서는 건물을 완성하는 순간뿐 아니라 시간이 지난 뒤 어떻게 움직이는가도 중요합니다.

Connection은 강하기만 하면 될까?

아닙니다.

좋은 Connection은 필요한 Strength를 가져야 하지만 동시에,

Ductility

Tolerance

Constructability

Inspection

Fire Protection

Corrosion Protection

Disassembly

등도 고려해야 합니다.

현장에서 Bolt를 조일 공간이 없다면 구조적으로 훌륭한 Detail도 실제 시공에는 문제가 됩니다.

Connection Accessibility

고층 모듈러에서는 Module이 내려온 뒤 작업자가 Connection에 접근할 수 있어야 합니다.

하지만 Module 사이 Gap은 매우 좁을 수 있습니다.

따라서 설계 초기부터,

Bolt를 어디서 조일 것인가?

Inspection은 어떻게 할 것인가?

Fire Protection은 어떻게 할 것인가?

향후 접근이 필요한가?

를 결정해야 합니다.

Blind Connection

현장 작업을 줄이기 위해 Module을 내려놓으면 자동으로 위치가 맞거나 일부 구조 연결이 이루어지는 Self-Aligning 또는 Blind Connection 개념도 연구·개발되고 있습니다.

이런 기술의 목적은 Crane Cycle을 줄이고 좁은 Module Joint에서의 작업을 최소화하는 것입니다.

다만 실제 적용은 프로젝트 구조설계와 인증·시험 요구조건을 충족해야 합니다.

Connection 표준화의 가치

Module마다 서로 다른 Connection을 사용하면,

제작

검사

설치

유지관리

가 복잡해집니다.

가능한 범위에서 Connection Family를 표준화하면 Factory와 Site 모두 효율을 높일 수 있습니다.

이것이 DfMA의 중요한 목표 가운데 하나입니다.

Robustness란 무엇인가?

고층건물은 특정 부재 하나에 문제가 생겼다고 해서 전체 건물이 연쇄적으로 무너지지 않도록 충분한 Structural Robustness를 가져야 합니다.

이와 관련해 자주 등장하는 개념이 Progressive Collapse입니다.

Progressive Collapse

국부적인 손상이 주변 구조로 연쇄적으로 확산되어 불균형적으로 큰 붕괴로 이어지는 현상을 말합니다.

고층 모듈러에서는 Module이 반복적으로 연결되어 있기 때문에,

“하나의 Module 또는 주요 지지부재가 손상되면 하중이 어디로 갈 것인가?”

를 생각해야 합니다.

Alternate Load Path

하나의 주요 하중경로가 손실됐을 때 다른 구조부재가 하중을 재분배할 수 있는지를 검토하는 개념입니다.

예를 들어 특정 Column에 문제가 생겼을 때 인접한 Frame이나 Connection을 통해 하중이 다른 경로로 전달될 수 있는지를 평가합니다.

이것을 Alternate Load Path 관점으로 볼 수 있습니다.

Tie Force

구조를 여러 방향으로 충분히 연결해 전체적인 일체성을 확보하는 접근도 중요합니다.

Horizontal Tie

Vertical Tie

등을 통해 구조적 연결성을 확보하는 개념이 사용될 수 있습니다.

고층 Modular에서는 Module-to-Module Connection이 이러한 전체 Robustness Strategy와 연계될 수 있습니다.

Connection 하나만 보는 것은 부족하다

Module Connection의 Bolt 하나가 충분히 강한지만 확인해서는 안 됩니다.

그 Connection이,

전체 Building Load Path에서 어떤 역할을 하는가?

국부손상 시 어떤 하중을 받는가?

Fire 상황에서는 어떻게 되는가?

Construction Stage에서는 어떤 힘을 받는가?

를 함께 봐야 합니다.

즉, Component Design에서 System Design으로 시야를 넓혀야 합니다.

Construction Stage도 구조상태다

완성된 건물만 구조적으로 안전하면 되는 것이 아닙니다.

Module을 절반만 설치한 순간도 하나의 구조상태입니다.

Core만 올라간 상태도 구조상태입니다.

한 층의 Module 중 절반만 연결된 상태도 구조상태입니다.

따라서 Temporary Stability를 검토해야 합니다.

설치 중에는 완성 건물과 다르게 거동한다

최종적으로는 Module 여러 개와 Core가 연결돼 안정적이더라도 설치 중에는 일부 Connection이 아직 없을 수 있습니다.

따라서 필요하면 Temporary Brace 또는 Temporary Connection을 사용해야 합니다.

이것이 Construction Sequence가 Structural Design의 일부가 되는 이유입니다.

Crane이 Module을 놓는 순간

Module이 Foundation 또는 아래 Module에 내려앉는 순간 하중이 Crane에서 Building으로 전달됩니다.

이 과정은 매우 짧지만 중요한 Load Transfer입니다.

Rigging을 풀기 전에 Module이 충분히 안정되어 있어야 합니다.

따라서 Landing → Temporary Fixing → Survey → Final Connection의 절차가 중요합니다.

고층에서는 Survey Cycle이 생산 Cycle이다

Module 하나 설치

Position 확인

Level 확인

Connection

다음 Module

의 반복입니다.

층 전체 설치 후에는 다시 Global Survey를 수행할 수 있습니다.

즉, Survey는 공사 완료 후 검사하는 작업이 아니라 생산라인 안에 들어가는 공정입니다.

Tolerance Budget

고층 Modular에서는 각 공정에 허용오차를 나누어 관리하는 Tolerance Budget 개념이 중요합니다.

예를 들어,

Factory Fabrication

Module Assembly

Concrete Core

Embed Plate

Crane Positioning

Connection

각 단계의 허용오차가 최종 Interface에서 충돌하지 않아야 합니다.

±5 mm라는 숫자만으로는 부족하다

모든 공정에 동일한 허용오차를 주는 것이 반드시 합리적이지 않습니다.

중요한 것은 최종 Connection이 작동할 수 있도록 전체 Tolerance Chain을 설계하는 것입니다.

즉,

“각 부품이 얼마나 정확한가?”

보다

“모든 오차가 동시에 발생해도 조립 가능한가?”

가 더 중요한 질문입니다.

Façade Movement Joint

고층건물은 바람과 온도, 장기변형으로 움직입니다.

따라서 Façade Joint는 이러한 Movement를 수용할 수 있어야 합니다.

Module 사이 Joint와 Façade Joint가 같은 위치에 있을 수도 있고 서로 다른 Grid를 사용할 수도 있습니다.

이때 Movement Compatibility를 검토해야 합니다.

방수와 Movement는 함께 봐야 한다

Joint가 너무 단단하면 움직임 때문에 Seal이 손상될 수 있습니다.

반대로 너무 유연하면 Water와 Air Tightness가 어려울 수 있습니다.

따라서 고층 Modular Façade에서는,

Movement

Water

Air

Thermal

Fire

를 하나의 Detail에서 동시에 해결해야 합니다.

Acoustic Flanking

Module 사이 Wall 성능이 아무리 좋아도 소리가 Connection이나 Floor, MEP Penetration을 따라 우회하면 전체 음향성능이 떨어질 수 있습니다.

이를 Flanking Transmission이라고 합니다.

따라서 Acoustic Design은 Wall 하나의 성능이 아니라 Junction 전체를 봐야 합니다.

고층 MEP의 또 다른 문제, 압력

건물이 높아지면 Water System의 압력관리도 중요해집니다.

모든 층을 하나의 동일한 Pressure Zone으로 운영하기 어려운 건물에서는 여러 Pressure Zone이나 관련 설비 전략이 필요할 수 있습니다.

따라서 Module 내부 Plumbing을 표준화하더라도 전체 Building Hydraulic Design과 연결해야 합니다.

Drainage Stack

Drainage도 여러 층을 수직으로 연결합니다.

Module Branch는 Main Stack에 연결됩니다.

여기서 중요한 것은,

Connection 위치

Slope

Access

Acoustic Treatment

Firestopping

입니다.

30층에서 같은 Connection Detail이 반복되기 때문에 작은 설계문제도 크게 반복될 수 있습니다.

Electrical Riser

Electrical Distribution 역시,

Main Switchboard

Riser

Floor Distribution

Module

구조로 연결될 수 있습니다.

Module 내부 배선을 공장에서 완성하면 현장에서는 Riser와 Module의 Interface를 표준화하는 것이 중요합니다.

Fire Compartment와 Module Boundary

Module Boundary와 Fire Compartment Boundary가 반드시 같지는 않습니다.

따라서 Fire Strategy를 Module Grid에 맞춰 단순하게 생각하면 안 됩니다.

특히,

Vertical Joint

Horizontal Joint

MEP Penetration

Façade Cavity

Core Interface

에서 Fire Resistance의 연속성을 확인해야 합니다.

공장 Fire Protection + 현장 Fire Protection

공장에서는 Module 내부의 상당한 Fire Protection을 완료할 수 있습니다.

그러나 Module끼리 연결한 뒤 생기는 Joint는 현장에서 처리해야 할 수 있습니다.

따라서 최종 Fire Performance는,

Factory Work

Site Interface Work

의 결과입니다.

고층 Modular에서 Inspection이 어려운 이유

Module이 설치되고 다음 Module이 올라오면 일부 Connection은 더 이상 쉽게 보이지 않을 수 있습니다.

따라서 Inspection Timing이 중요합니다.

가려지기 전에 검사하고,

사진을 남기고,

Module ID와 연결하고,

필요하면 Digital QA Record로 저장해야 합니다.

Digital QA/QC

각 Module에 고유 ID가 있다고 가정해 보겠습니다.

Tower A

Level 18

Module M07

이 Module에,

Factory Inspection

Weld Record

Bolt Inspection

MEP Test

Firestop Photo

Transport Inspection

Installation Survey

Final Connection

을 연결할 수 있습니다.

이렇게 되면 고층건물 전체의 품질기록을 Module 단위로 추적할 수 있습니다.

Digital Twin의 시작점

이 데이터는 완공 후 Digital Twin의 기반이 될 수 있습니다.

시설관리자는 특정 Module을 선택해,

어떤 Connection이 있는지,

어떤 Pipe가 지나가는지,

어떤 Equipment가 설치됐는지,

언제 검사했는지

확인할 수 있습니다.

즉, 제조와 시공 데이터가 운영단계로 이어집니다.

고층 Crane Selection

Crane을 선택할 때 최대 Module Weight만 보면 안 됩니다.

중요한 것은 필요한 Radius에서의 Capacity입니다.

Crane은 일반적으로 작업반경이 커질수록 들어 올릴 수 있는 하중이 달라집니다.

따라서 가장 먼 Module 위치까지 필요한 중량을 안전하게 들어 올릴 수 있는지를 검토해야 합니다.

Hook Height

건물이 높아지면 충분한 Hook Height도 필요합니다.

Module 높이뿐 아니라,

Rigging

Spreader Beam

Safety Clearance

까지 고려해야 합니다.

따라서 Building Height와 Crane Configuration은 초기 Construction Planning부터 연결되어야 합니다.

Crane Position도 건물설계에 영향을 준다

Tower Crane을 어디에 설치할 것인가?

Core 내부인가?

건물 외부인가?

언제 Climb할 것인가?

언제 제거할 것인가?

Crane Removal 후 남는 Opening은 어떻게 마감할 것인가?

이런 질문이 초기 계획부터 필요합니다.

Module Installation Zone

Truck이 들어오는 위치와 Crane Pick-up Zone도 확보해야 합니다.

도심 고층현장에서는 공간이 매우 제한적일 수 있습니다.

따라서 Module을 현장에 저장하지 않고 Truck에서 바로 Crane으로 들어 올리는 Direct Pick 전략이 중요해질 수 있습니다.

Direct Pick

Factory

Truck

Site Arrival

Crane Pick

Building

이 방식입니다.

Storage 단계를 줄일 수 있지만 Truck Schedule이 매우 정확해야 합니다.

도로 정체로 Truck이 늦어도 Crane이 기다리게 됩니다.

그래서 Digital Logistics가 중요하다

Factory Production Status

Truck Location

Site Readiness

Crane Schedule

Weather

를 하나의 시스템으로 관리하면 설치효율을 높이는 데 도움이 됩니다.

미래의 모듈러 현장은 단순 건설현장보다 실시간 Logistics Hub에 가까워질 수 있습니다.

image 25

고층 Modular의 구조적 핵심을 정리하면

첫 번째는 Vertical Load Path입니다.

상부의 하중이 Foundation까지 명확하게 전달되어야 합니다.

두 번째는 Lateral Stability입니다.

Wind 등에 대해 Core·Bracing·Frame 등의 시스템이 건물을 안정시켜야 합니다.

세 번째는 Connection입니다.

수백 개 Module이 독립된 Box가 아니라 하나의 구조물로 작동해야 합니다.

네 번째는 Robustness입니다.

국부손상이 전체 시스템의 과도한 붕괴로 이어지지 않도록 설계해야 합니다.

다섯 번째는 Movement입니다.

Drift, Shortening, Creep, Shrinkage, Thermal Movement를 Interface가 수용해야 합니다.

여섯 번째는 Construction Sequence입니다.

완성된 건물뿐 아니라 건설 중 모든 주요 단계가 안전해야 합니다.

미래주거연구소 전문가 TIP

고층 모듈러의 구조도면을 볼 기회가 있다면 Module 자체보다 먼저 다음 세 개의 Detail을 찾아보세요.

① Module-to-Module Connection

상하·좌우 Module이 어떻게 연결되는가?

② Module-to-Core Connection

Module의 횡력이 Core로 어떻게 전달되는가?

③ Module-to-Podium / Transfer Connection

수십 층의 Module 하중이 저층부 구조와 Foundation으로 어떻게 넘어가는가?

이 세 Detail을 이해하면 그 건물의 Load Path와 Structural Concept을 훨씬 쉽게 읽을 수 있습니다.

미래주거연구소 CHECK POINT

✓ Gravity Load Path가 Foundation까지 연속적인가?

✓ Module Column이 수직으로 정렬되는가?

✓ Grid가 바뀌는 층에 Transfer Structure가 있는가?

✓ Transfer Deflection을 검토했는가?

✓ Concrete Core가 충분한 횡강성을 제공하는가?

✓ Module에서 Core까지 횡력 전달경로가 명확한가?

✓ Floor Diaphragm Action을 검토했는가?

✓ Braced Frame 적용 필요성을 검토했는가?

✓ Outrigger 필요성을 검토했는가?

✓ Outrigger와 Exterior Column의 연결이 정의되어 있는가?

✓ Lower-Level Column의 압축력을 검토했는가?

✓ Buckling을 검토했는가?

✓ LGS 사용 시 Local Buckling을 검토했는가?

✓ Axial Shortening을 검토했는가?

✓ Concrete Creep·Shrinkage 영향을 검토했는가?

✓ Steel Module과 Concrete Core의 Differential Movement를 검토했는가?

✓ Module Connection에 충분한 Ductility가 있는가?

✓ Connection을 현장에서 시공할 수 있는가?

✓ Connection Inspection Access가 확보되어 있는가?

✓ Structural Robustness Strategy가 있는가?

✓ Progressive Collapse 관련 요구사항을 검토했는가?

✓ Alternate Load Path를 검토했는가?

✓ Construction Stage Stability를 검토했는가?

✓ Temporary Bracing이 필요한 구간을 정의했는가?

✓ Landing 후 Temporary Fixing 절차가 있는가?

✓ 층별 Survey가 Production Cycle에 포함되어 있는가?

✓ Tolerance Budget이 설정되어 있는가?

✓ Façade Joint가 Drift를 수용하는가?

✓ Acoustic Flanking Path를 검토했는가?

✓ MEP Riser와 Module Interface가 표준화되어 있는가?

✓ Fire Compartment가 Module Joint에서 연속되는가?

✓ 가려지는 Connection의 Inspection Timing이 정의되어 있는가?

✓ Module ID와 QA/QC Record가 연결되어 있는가?

✓ Crane Capacity를 실제 Working Radius에서 검토했는가?

✓ Hook Height가 충분한가?

✓ Truck에서 Direct Pick이 가능한가?

✓ Weather와 Logistics가 Installation Schedule에 반영되어 있는가?

미래주거연구소 인사이트

고층 모듈러 건축에서 가장 흥미로운 변화는 건축과 제조의 경계가 사라진다는 점입니다.

구조기술자는 Module Column과 Core를 설계합니다.

제조팀은 동일한 Module을 반복 생산합니다.

BIM Team은 모든 Interface를 조정합니다.

공장 QA Team은 Module별 품질기록을 남깁니다.

Transport Team은 설치순서에 맞춰 Module을 움직입니다.

Crane Team은 정해진 Sequence대로 Module을 들어 올립니다.

Survey Team은 각 층의 오차를 확인합니다.

Site Team은 Module을 Core와 연결합니다.

그리고 Digital QA System은 이 모든 기록을 Module ID에 저장합니다.

결국 건물 한 동이 거대한 Manufactured Assembly가 됩니다.

이것이 고층 모듈러 건축을 단순히 “공장에서 집을 만들어 오는 기술”이라고 설명해서는 부족한 이유입니다.

미래주거연구소 한 문장

고층 모듈러의 진짜 구조기술은 강한 Module 하나를 만드는 것이 아니라, 수백 개의 Module·Concrete Core·Transfer Structure·Connection이 예상 가능한 Load Path를 따라 하나의 고층건물처럼 거동하도록 설계하는 데 있습니다.

고층 모듈러는 어디에 가장 잘 맞을까?

고층 모듈러는 아무 고층건물에나 동일한 효과를 내는 공법은 아닙니다.

특히 반복되는 Room이나 Unit이 많은 건물에서 장점이 커질 수 있습니다.

예를 들어,

공동주택

호텔

학생기숙사

Senior Living

병원 일부 병동

원격지 숙박시설

처럼 일정한 평면이 반복되는 건축유형이 적합할 수 있습니다.

반대로 층마다 평면이 크게 달라지고 대형 Atrium, Long Span, 복잡한 곡면 Façade가 많은 건물은 순수 Volumetric 방식보다 Hybrid 전략이 더 적합할 수 있습니다.

공동주택 고층화

공동주택은 반복되는 Unit이 많기 때문에 고층 모듈러와 잘 연결됩니다.

예를 들어,

Apartment Unit

Volumetric Module

Bathroom

Bathroom Pod

Concrete Core

Elevator·Stair·Riser

Podium

Parking·Retail

Façade

Prefabricated Panel

처럼 구성할 수 있습니다.

즉, 상부 Tower의 반복 Unit은 공장에서 만들고 저층부의 넓은 공용공간은 현장에서 시공하는 방식입니다.

호텔은 왜 특히 유리할까?

호텔 객실은 반복성이 매우 높습니다.

Bedroom Layout

Bathroom

MEP

Furniture

Door

Window

가 거의 동일하게 반복되는 경우가 많습니다.

따라서 고층 호텔에서는 객실 Module을 공장에서 반복 생산하고 Lobby·Restaurant·Ballroom은 Conventional 또는 Hybrid Structure로 처리하는 전략을 검토할 수 있습니다.

즉,

Guest Room = Product

Public Space = Project-specific Structure

라는 역할 분담이 가능합니다.

병원은 어떻게 다를까?

병원은 환자실 반복성이 있지만 MEP와 Fire, Medical Gas, Infection Control 요구가 더 복잡할 수 있습니다.

따라서 모든 병원 공간을 Module로 만드는 것보다,

Patient Room

Bathroom Pod

MEP Rack

일부 Utility Module

을 공장 제작하고 Main Core·Plant·Major MEP Infrastructure는 다른 방식으로 구성하는 Hybrid 전략이 현실적일 수 있습니다.

20층 정도의 모듈러와 40층은 같은가?

같지 않습니다.

건물이 높아질수록 단순히 Module 개수만 늘어나는 것이 아닙니다.

다음 요소의 중요도가 커집니다.

Wind Response

Building Drift

Column Load

Core Stiffness

Connection Force

Crane Reach

Tolerance

Vertical MEP Pressure

Fire Strategy

즉, 40층은 20층의 두 배가 아니라 구조·시공 복잡도는 그 이상으로 증가할 수 있습니다.

20층 전후에서는 무엇이 중요할까?

중층에서 고층으로 넘어가는 단계에서는,

Module 반복성

Concrete Core

수직하중 정렬

Crane Capacity

MEP Riser

Façade Joint

Factory Production

이 핵심이 됩니다.

특히 Module Grid와 Core Grid를 처음부터 잘 맞추면 전체 프로젝트를 단순화할 수 있습니다.

30층 전후에서는 무엇이 달라질까?

건물이 더 높아지면,

Wind-induced Drift

Axial Shortening

Core와 Module 사이 Differential Movement

Crane Productivity

Hook Height

Logistics

가 더 중요한 관리항목이 됩니다.

또한 하부층 Module Column의 압축력과 Connection Force가 커질 수 있으므로 구조 최적화가 필요해집니다.

40층 이상에서는?

건물이 더 높아질수록 단순한 Core + Module 구조만으로 충분한지 검토해야 할 수 있습니다.

프로젝트에 따라,

Outrigger

Belt System

Braced Frame

Transfer Level

Mega-Column

등 보다 강한 고층 구조개념을 검토할 수 있습니다.

즉, 어느 순간부터는 “모듈러 건축”이라기보다 고층 구조공학 위에 모듈러 생산방식을 얹는 형태로 바뀝니다.

고층화할수록 Module 표준화가 더 중요해진다

10층 건물에서 Module 종류가 5개라면 관리가 가능할 수 있습니다.

하지만 40층 건물에서 층마다 Module Type이 다르면 Factory Production과 Logistics가 매우 복잡해집니다.

따라서 고층에서는 가능한 범위에서,

Module Width

Length

Connection

MEP Interface

Lifting Point

Façade Detail

을 표준화하는 것이 유리합니다.

하지만 모든 Module을 똑같이 만들 수는 없다

하부층과 상부층의 구조하중이 다를 수 있기 때문입니다.

따라서 좋은 전략은 외형과 Interface는 표준화하면서 필요한 내부 Structural Capacity만 단계적으로 조정하는 것입니다.

즉,

Platform은 동일

하고

구조 등급만 조정

하는 방식입니다.

이것이 제조효율과 구조효율의 균형입니다.

Factory Capacity가 프로젝트를 결정한다

고층 모듈러는 Module 수량이 매우 많습니다.

예를 들어 한 층에 12개 Module이 있고 30개 층이 반복된다면 단순 계산으로도 360개 Module이 필요합니다.

실제로는 여러 Type과 공용공간이 있어 더 복잡해질 수 있습니다.

따라서 공장 생산능력이 전체 Schedule을 결정할 수 있습니다.

Factory Takt Time

제조업에서는 일정한 시간마다 한 제품이 생산라인을 통과하는 개념을 Takt Time과 연결할 수 있습니다.

모듈러 공장도 비슷합니다.

예를 들어,

Frame Station

MEP Station

Bathroom Station

Interior Station

QA/QC Station

Packing Station

을 거쳐 일정한 속도로 Module이 생산됩니다.

중요한 것은 한 개를 빨리 만드는 것이 아니라 지속적으로 같은 품질과 속도로 생산하는 것입니다.

병목은 어디서 생길까?

Factory Production Line에는 Bottleneck이 존재할 수 있습니다.

예를 들어 Frame은 하루 8개를 만들 수 있지만 Bathroom Installation은 하루 5개만 가능하다면 전체 생산속도는 5개 수준으로 제한될 수 있습니다.

따라서 Factory Capacity Planning에서는 각 Station의 생산속도를 분석해야 합니다.

품질을 희생해 생산량만 늘리면?

Module 생산량이 증가해도 Defect가 많아지면 현장 Rework가 늘어납니다.

그러면 모듈러의 장점이 사라질 수 있습니다.

따라서 고층 프로젝트에서는,

Production Speed

QA/QC Capacity

를 함께 늘려야 합니다.

Factory Buffer

공장에서 완성된 Module을 어느 정도 보관할지도 문제입니다.

너무 많이 생산하면 Storage 공간이 부족합니다.

너무 적게 생산하면 현장 Crane이 기다릴 수 있습니다.

따라서 Factory Output과 Site Installation 속도를 동기화하는 것이 중요합니다.

Crane Productivity

고층 모듈러에서는 Crane이 사실상 생산설비입니다.

하루 생산성을 결정하는 요소는,

Rigging Time

Lift Time

Swing Time

Landing Time

Connection Time

Wind Delay

Truck Arrival

입니다.

이 전체 Cycle을 최적화해야 합니다.

Crane Cycle Time을 줄이는 방법

가능한 방법에는,

표준화된 Lifting Point

표준 Rigging

Self-aligning Guide

Direct Pick

정확한 Truck Sequence

숙련된 설치팀

Digital Survey

등이 있습니다.

즉, Crane 자체를 더 크게 만드는 것보다 작업 Process를 표준화하는 것이 더 효과적일 수 있습니다.

도심 고층현장은 왜 더 어렵나?

도심에서는 Site Space가 매우 제한적입니다.

Module을 쌓아둘 Yard가 없을 수 있습니다.

Truck 대기공간도 부족합니다.

도로통제 시간도 제한될 수 있습니다.

따라서 도심 고층 Modular에서는 Just-in-Time Delivery의 중요성이 더욱 커집니다.

Direct Pick 전략

Module이 현장에 도착하면 Storage에 내려놓지 않고 바로 Crane으로 들어 올리는 방식입니다.

Factory

Truck

Site Gate

Crane

Building

입니다.

효율적이지만 Truck 지연이 곧 Crane 지연으로 이어질 수 있습니다.

도로가 생산라인의 일부가 된다

모듈러 공장의 생산라인은 공장 문에서 끝나지 않습니다.

실제로는,

Factory

Road

Site Gate

Crane

Building

까지 하나의 Production Flow로 봐야 합니다.

따라서 Traffic Permit과 Delivery Window도 사실상 생산계획의 일부입니다.

도심에서는 야간운송도 고려할까?

프로젝트와 지역규정에 따라 대형 Module 운송을 교통량이 적은 시간대로 제한할 수 있습니다.

이 경우 Factory 출고시간과 Site Crew Shift, Crane Operation을 함께 조정해야 합니다.

즉, Logistics Plan이 노동계획과도 연결됩니다.

설계변경은 고층에서 더 위험하다

Module 10개가 생산된 뒤 설계가 바뀌는 것과 Module 200개가 생산된 뒤 바뀌는 것은 영향이 완전히 다릅니다.

반복생산은 장점이지만 잘못된 설계를 반복하면 대규모 손실이 됩니다.

따라서 고층 모듈러에서는 Design Freeze의 중요성이 더 커집니다.

Late Change의 파급효과

예를 들어 욕실 배관 위치가 변경된다고 해보겠습니다.

이미 생산 중이라면,

Bathroom Pod

Module Frame

MEP

Ceiling

Fire System

Factory Jig

QA Checklist

Shop Drawing

모두 수정해야 할 수 있습니다.

따라서 변경 하나가 Supply Chain 전체에 영향을 줍니다.

그래서 Prototype이 더 중요하다

수백 개 Module을 만들기 전에 First-of-Type Module에서 가능한 많은 문제를 잡아야 합니다.

건축가는 공간을 확인합니다.

구조 Engineer는 Connection을 확인합니다.

MEP Engineer는 Access를 확인합니다.

Fire Consultant는 Compartment를 확인합니다.

운영자는 Maintenance를 확인합니다.

이 과정을 통해 대량생산 리스크를 줄입니다.

고층에서 Fire Strategy

고층건축에서는 Fire Safety가 더욱 중요합니다.

특히,

Vertical Evacuation

Protected Stair

Fire Compartment

Smoke Control

Façade Fire

MEP Penetration

Firestopping

등을 전체 Building Strategy로 검토해야 합니다.

Module 자체의 Fire Rating만으로 전체 건물 Fire Safety를 설명할 수는 없습니다.

Evacuation은 Module 문제가 아니다

고층에서 사람들은 Module 단위로 대피하는 것이 아닙니다.

Corridor

Stair

Core

Refuge Strategy

Fire Alarm

Smoke Control

등 건물 전체 시스템을 통해 대피합니다.

따라서 고층 Modular에서도 Evacuation Strategy는 일반 고층건축 수준으로 설계해야 합니다.

Core가 Fire Safety에서도 중요한 이유

Concrete Core에는 Stair와 Elevator, Riser가 위치할 수 있습니다.

따라서 구조뿐 아니라 Fire-rated Escape Route와 Service Distribution에서도 핵심 역할을 합니다.

즉, Core는 단순한 구조 Spine이 아니라 Building Safety Spine이기도 합니다.

Module Joint의 Firestopping

Module과 Module 사이에는 작은 Gap이 존재할 수 있습니다.

그 안으로 Pipe와 Cable이 지나갈 수 있습니다.

이 부위에서 Fire와 Smoke가 이동하지 않도록 적절한 Firestopping과 Joint System이 필요합니다.

그리고 무엇보다 누가 현장에서 최종 책임지는가가 명확해야 합니다.

Façade Fire

고층건물에서는 외벽 Cavity와 Material Selection도 중요합니다.

Module에 Façade가 공장에서 설치되어 오더라도 Module 사이 Joint는 현장에서 완성해야 할 수 있습니다.

따라서 Fire Barrier가 Joint에서 끊기지 않도록 설계해야 합니다.

유지관리는 어떻게 달라질까?

고층 모듈러는 완공 후에도 Module ID와 Digital Data를 활용할 수 있습니다.

예를 들어 Level 25 Module 08에서 Plumbing 문제가 발생했다고 해보겠습니다.

운영자는 Digital Twin에서 해당 Module을 선택해,

Pipe Layout

Valve 위치

Inspection Record

Supplier

Material

Warranty

를 확인할 수 있습니다.

Module 전체를 교체할 수 있을까?

고층건물에서는 현실적으로 매우 어렵거나 제한적일 수 있습니다.

중간층 Module을 제거하려면 위층 구조와 Façade, MEP에 큰 영향을 줄 수 있기 때문입니다.

따라서 고층에서의 유지관리 전략은 전체 Module 교체보다 Component 교체가 더 현실적입니다.

Replaceable Subsystem

예를 들어,

Bathroom Equipment

MEP Equipment

Façade Panel

Interior Panel

Control Module

등을 교체 가능하게 설계할 수 있습니다.

즉, Modularisation을 건물 전체 Box뿐 아니라 Subsystem 수준으로 적용하는 것입니다.

Façade Panel 교체성

고층건물의 외벽은 긴 Lifecycle 동안 유지관리와 교체가 필요할 수 있습니다.

별도 Prefabricated Façade Panel을 사용한다면 일부 Panel을 교체할 수 있는 Detail을 고려할 수 있습니다.

다만 Crane·Gondola·Access 등 실제 유지관리 방법을 초기부터 생각해야 합니다.

Digital Twin의 진짜 가치는 완공 후다

공사 중 BIM은 Coordination에 사용됩니다.

하지만 운영단계에서는 Digital Twin이 더 큰 가치를 가질 수 있습니다.

Module ID와,

MEP

Sensor

Maintenance

Energy

Defect

Replacement

정보를 연결할 수 있기 때문입니다.

Sensor가 Module 단위로 연결된다

예를 들어 각 Module에서,

Temperature

Humidity

Energy Consumption

Water Leak

Indoor Air Quality

등의 데이터를 수집할 수 있습니다.

그러면 건물 전체뿐 아니라 Module별 성능을 비교할 수 있습니다.

동일한 Module끼리 비교할 수 있다

고층 주거건물에 같은 Type의 Module이 200개 있다고 가정해보겠습니다.

대부분의 Module은 정상인데 특정 Module Type에서만 Energy Consumption이 높다면 설계 또는 운영상의 패턴을 발견할 수 있습니다.

이것은 대량생산 건축이 주는 새로운 데이터 장점입니다.

Predictive Maintenance

동일한 Component가 반복되면 고장 패턴도 비교하기 쉬워집니다.

예를 들어 특정 Pump나 Fan의 데이터가 다른 동일 제품과 다르게 변한다면 고장 가능성을 조기에 탐지할 수 있습니다.

즉, 고층 Modular는 Mass Production + Mass Data의 결합으로 발전할 수 있습니다.

미래에는 50층·60층도 가능할까?

기술적으로 건물 높이를 하나의 숫자로 단정하기는 어렵습니다.

높이가 올라갈수록,

Wind

Structure

Fire

Crane

Logistics

Cost

Approval

Complexity

가 빠르게 증가합니다.

따라서 “몇 층까지 가능하냐”보다 더 중요한 질문은,

그 높이에서 모듈러 방식이 여전히 경제적이고 시공적으로 합리적인가?

입니다.

높이가 높다고 항상 좋은 것은 아니다

모듈러 건축의 목표는 최고층 기록을 만드는 것이 아닙니다.

공기 단축

품질 향상

안전

공장 생산성

현장 인력 감소

Lifecycle Data

등의 이점을 확보하는 것이 목적입니다.

따라서 어느 높이 이상에서 현장공법이 더 효율적이라면 Hybrid Strategy를 선택하는 것이 더 합리적일 수 있습니다.

Mega-Hybrid Modular

미래의 초고층 모듈러는 건물 전체를 작은 Box만으로 만드는 방식보다,

Concrete / Composite Mega Core

Outrigger

Mega Structural Frame

Volumetric Room Modules

Prefabricated Façade

MEP Modules

를 결합하는 방식으로 발전할 가능성이 있습니다.

즉, 고층화될수록 Hybridisation이 더 강해질 수 있습니다.

Structural Platform + Room Product

이 관점에서 미래 초고층은 두 부분으로 나눌 수 있습니다.

Structural Platform

Core·Frame·Transfer·Outrigger

그리고

Occupancy Product

Room Module·Bathroom Pod·MEP·Façade

입니다.

강한 고층 구조 Platform 안에 공장에서 만든 공간 제품을 삽입하는 방식입니다.

미래 도시는 건물을 조립하게 될까?

가능성 있는 방향 중 하나입니다.

건물의 Core와 Structural Platform이 먼저 올라갑니다.

공장에서는 Room Module과 Bathroom Pod, Façade를 생산합니다.

Truck이 이를 도시로 운반합니다.

Crane과 자동화 장비가 설치합니다.

Digital System이 각 Component의 ID와 품질을 기록합니다.

즉, 건설현장은 점점 Manufacturing Assembly Site와 비슷해질 수 있습니다.

로봇이 Module을 설치할 수 있을까?

완전 자동 설치는 복잡한 문제지만 일부 작업은 자동화될 가능성이 있습니다.

예를 들어,

Module Positioning

Bolt Tightening

Survey

Welding

Inspection

에 자동화·로봇 기술을 적용할 수 있습니다.

특히 반복되는 Connection이 표준화될수록 자동화 가능성이 높아집니다.

Self-Aligning Connection

Module을 Crane으로 내려놓으면 Guide가 위치를 맞춰주는 Connection System을 발전시킬 수 있습니다.

그다음 자동 또는 반자동 Locking이 이루어지는 방향입니다.

이 기술이 발전하면 Crane Cycle과 현장 작업시간을 줄이는 데 도움이 될 수 있습니다.

고층 Modular + AI

AI는 Module 배치 자체보다 Production·Logistics·Quality Management에서 활용 가능성이 큽니다.

예를 들어,

Factory Production Prediction

Truck Routing

Crane Scheduling

Defect Detection

Energy Performance

Maintenance Prediction

에 적용할 수 있습니다.

즉, 미래 고층 모듈러는 Physical Modularisation + Digital Automation의 결합으로 발전할 가능성이 있습니다.

자주 묻는 질문 FAQ

고층 모듈러는 일반 고층건물보다 약한가요?

그렇게 일반화할 수 없습니다.

건물의 구조안전은 모듈러 여부보다 전체 Structural System과 Connection, Core, 재료, 설계기준에 따라 결정됩니다.

고층 Modular도 필요한 구조성능을 만족하도록 전문적으로 설계해야 합니다.

Module을 쌓기만 하면 고층이 되나요?

아닙니다.

높아질수록 횡력저항, Drift, Connection, Load Path, Core·Outrigger 등의 고층 구조개념이 중요해집니다.

Concrete Core는 반드시 필요한가요?

모든 프로젝트에 반드시 같은 Core 시스템이 필요한 것은 아닙니다.

건물 높이와 구조방식에 따라 Concrete Core, Braced Frame 등 다른 Lateral System을 사용할 수 있습니다.

고층 모듈러는 항상 더 빨리 지을 수 있나요?

아닙니다.

공장과 현장의 병렬공정은 공기 단축 가능성을 주지만 설계지연, 공장 Bottleneck, Transport, Crane, Weather 문제가 발생하면 장점이 줄어들 수 있습니다.

Module 하나를 나중에 교체할 수 있나요?

저층과 달리 고층의 중간 Module 전체를 교체하는 것은 매우 복잡할 수 있습니다.

따라서 주요 Component와 Façade, MEP를 교체 가능하게 만드는 전략이 더 현실적일 수 있습니다.

고층 모듈러는 비싼가요?

프로젝트마다 다릅니다.

초기 Engineering·Factory·Transport·Crane 비용은 높아질 수 있지만 공기, 현장 노동, 재작업, 금융비용 등을 줄일 가능성이 있습니다.

따라서 Total Installed Cost와 Time Value를 함께 봐야 합니다.

미래주거연구소 전문가 TIP

고층 모듈러 프로젝트의 경제성을 볼 때 Module 가격만 비교하지 마세요.

다음 다섯 가지를 함께 보는 것이 좋습니다.

① Factory Throughput

공장이 계획수량을 제때 만들 수 있는가?

② Crane Throughput

현장이 그 Module을 계획속도로 설치할 수 있는가?

③ Logistics Reliability

Truck이 정확한 순서로 도착할 수 있는가?

④ Design Freeze

대량생산 전에 설계가 충분히 확정됐는가?

⑤ Time Value

건물이 빨리 완성되는 것이 사업적으로 얼마의 가치가 있는가?

이 다섯 항목이 맞지 않으면 모듈러의 장점이 크게 줄어들 수 있습니다.

미래주거연구소 FINAL CHECK POINT

✓ 건물 유형이 반복 Module에 적합한가?

✓ 20·30·40층 규모에 따라 구조전략이 달라지는가?

✓ Concrete Core와 Module의 역할이 명확한가?

✓ 필요한 경우 Outrigger·Bracing·Transfer를 검토했는가?

✓ Lower Level Module의 구조등급을 검토했는가?

✓ Module Platform을 가능한 범위에서 표준화했는가?

✓ Factory Capacity가 전체 Module 수량을 감당할 수 있는가?

✓ Station별 Takt Time을 확인했는가?

✓ Factory Bottleneck을 분석했는가?

✓ QA/QC Capacity가 Production Volume과 맞는가?

✓ Factory Buffer와 Site Installation 속도가 맞는가?

✓ Crane Cycle Time을 실제로 분석했는가?

✓ Working Radius에서 Crane Capacity가 충분한가?

✓ Truck Delivery가 Crane Sequence와 연결되어 있는가?

✓ 도심 Traffic Window를 반영했는가?

✓ Direct Pick Strategy가 가능한가?

✓ Late Design Change의 영향을 관리하는 절차가 있는가?

✓ First-of-Type과 Golden Module을 검증했는가?

✓ Fire Strategy가 Building 전체 기준으로 설계되어 있는가?

✓ Stair·Core·Smoke Control·Evacuation이 통합되어 있는가?

✓ Module Joint Firestopping 책임이 명확한가?

✓ Façade Fire·Movement Joint를 검토했는가?

✓ 운영단계 Maintenance Access가 확보되어 있는가?

✓ 주요 Component를 교체할 수 있는가?

✓ Module ID와 As-Built 정보가 연결되는가?

✓ Digital Twin을 운영단계까지 유지할 계획이 있는가?

✓ Sensor 데이터를 Module별로 비교할 수 있는가?

✓ Predictive Maintenance에 활용 가능한 데이터가 있는가?

✓ 초고층화 자체보다 경제적 최적높이를 검토했는가?

✓ 순수 Volumetric보다 Hybrid 방식이 유리한 구간을 판단했는가?

✓ Total Installed Cost를 분석했는가?

✓ Schedule Saving의 Financial Value를 계산했는가?

좋은 고층 모듈러 건물은 가장 많은 Module을 사용하거나 가장 높이 쌓은 건물이 아닙니다. 구조·공장·물류·크레인·화재·MEP·운영을 하나의 반복 가능한 생산시스템으로 가장 잘 통합한 건물입니다.

함께 읽으면 좋은 글

• 하이브리드 모듈러 공법이란? 모듈·패널·현장시공을 결합하는 미래 건축

• 볼류메트릭 모듈러 공법이란? 3차원 Module 제작부터 현장 설치까지

• LGS 모듈러 공법이란? 경량철골 구조와 제작·시공 원리

• CLT 모듈러 공법이란? 목재 Panel을 활용한 미래 건축

• Bathroom Pod 공법이란? 욕실 전체를 공장에서 완성하는 기술

• MEP Rack 공법이란? 배관·덕트·전기를 공장에서 통합 제작하는 기술

이번 글에서는 하이브리드 모듈러 → 볼류메트릭 → LGS → Bathroom Pod → MEP Rack 순으로 내부링크를 연결하면 고층 건축이 기존 공법들을 어떻게 하나의 시스템으로 통합하는지 이해하기 쉽습니다.

다음 글 예고

다음 **제22편은 「모듈러 건축의 핵심 DfMA 설계」**로 이어가면 시리즈 흐름이 매우 좋습니다.

지금까지는 각 공법을 하나씩 살펴봤습니다.

이제는 이 모든 공법을 가능하게 하는 설계방법 자체를 따로 다룰 차례입니다.

제22편에서는,

DfMA란 무엇인가?

일반 BIM 설계와 무엇이 다른가?

Module Boundary는 어떻게 정하는가?

Transport Envelope는 설계에 어떻게 반영하는가?

Factory Tolerance와 Site Tolerance는 어떻게 연결하는가?

Connection을 왜 표준화해야 하는가?

Bathroom Pod·MEP Rack·Façade를 어떻게 하나의 Product Platform으로 묶는가?

Golden Module과 Design Freeze는 왜 중요한가?

대량생산 전에 무엇을 반드시 검증해야 하는가?

를 다룰 수 있습니다.

이렇게 이어가면 지금까지의 다양한 공법을 하나의 설계 원리로 통합하는 핵심편이 됩니다.

마무리

고층 모듈러 건축은 모듈러 기술의 가장 화려한 형태처럼 보일 수 있습니다.

대형 Crane이 완성된 Room Module을 수십 층 높이까지 들어 올리고, 며칠 사이에 건물 외형이 빠르게 올라가는 모습은 매우 인상적입니다.

하지만 고층 모듈러의 진짜 기술은 그 장면 뒤에 숨어 있습니다.

수백 개의 Module을 동일한 품질로 만드는 Factory.

각 Module의 무게와 Center of Gravity를 관리하는 Engineering.

Core와 Module 사이에서 하중을 전달하는 Connection.

30층에서 작은 제작오차가 누적되지 않도록 관리하는 Survey.

정해진 시간에 정해진 Module을 현장으로 보내는 Logistics.

한 Cycle씩 Module을 설치하는 Crane Operation.

수백 개 Joint의 Fire와 Waterproofing을 확인하는 QA/QC.

그리고 모든 기록을 Module ID에 연결하는 Digital System.

이 모든 것이 동시에 작동해야 합니다.

즉, 고층 모듈러는 단순한 건축공법이 아닙니다.

설계 시스템

제조 시스템

물류 시스템

조립 시스템

품질 시스템

운영 데이터 시스템

이 하나의 건물을 중심으로 연결되는 산업화 건설 플랫폼입니다.

앞으로 기술이 더 발전하면 Module 자체도 바뀔 수 있습니다.

더 가벼운 구조가 등장할 수 있습니다.

Self-aligning Connection이 발전할 수 있습니다.

Robot이 Bolt를 체결할 수 있습니다.

AI가 Factory와 Truck, Crane Schedule을 동시에 최적화할 수도 있습니다.

Digital Twin은 건물 완공 후에도 Module별 Energy와 Maintenance 정보를 관리할 수 있습니다.

이렇게 되면 미래의 고층건물은 현장에서 한 층씩 만드는 구조물에서,

공장에서 생산된 공간제품을 도시에서 조립하는 거대한 Manufactured Building

으로 발전할 가능성이 있습니다.

그러나 가장 중요한 원칙은 변하지 않습니다.

높이보다 시스템입니다.

Module 수보다 Interface입니다.

공장제작률보다 전체 최적화입니다.

미래주거연구소 한 문장

고층 모듈러의 미래는 세계에서 가장 높은 Module Tower를 만드는 데 있지 않습니다. 설계·공장·도로·크레인·Core·Connection·Digital Twin을 하나의 반복 가능한 생산시스템으로 만들고, 그 시스템으로 더 빠르고 정밀하며 지속가능한 도시건축을 만드는 데 있습니다.

문서 정보

최초 작성일
2026.08.17

최종 수정일
2026.08.17

작성
미래주거연구소

콘텐츠 검토 기준
High-Rise Modular Construction · Volumetric Modular · Concrete Core · Outrigger · Transfer Structure · Modular Logistics · Crane Productivity · Factory Capacity · Fire Strategy · Digital Twin · DfMA · Off-Site Construction · SEO

읽는 시간
PART 1~3 전체 약 19~23분

업데이트 안내
본 콘텐츠는 High-Rise Modular Construction, Volumetric Construction, BIM·DfMA, 구조·화재·MEP·Off-Site Manufacturing 및 Digital Construction 기술 변화에 따라 지속적으로 업데이트됩니다.

이것으로 제21편 「고층 모듈러 건축」 PART 1~3가 완성되었습니다. 다음 제22편은 **「DfMA 설계」**로 이어가면 지금까지 다룬 공법들을 하나의 설계원리로 묶는 매우 중요한 핵심편이 됩니다.
